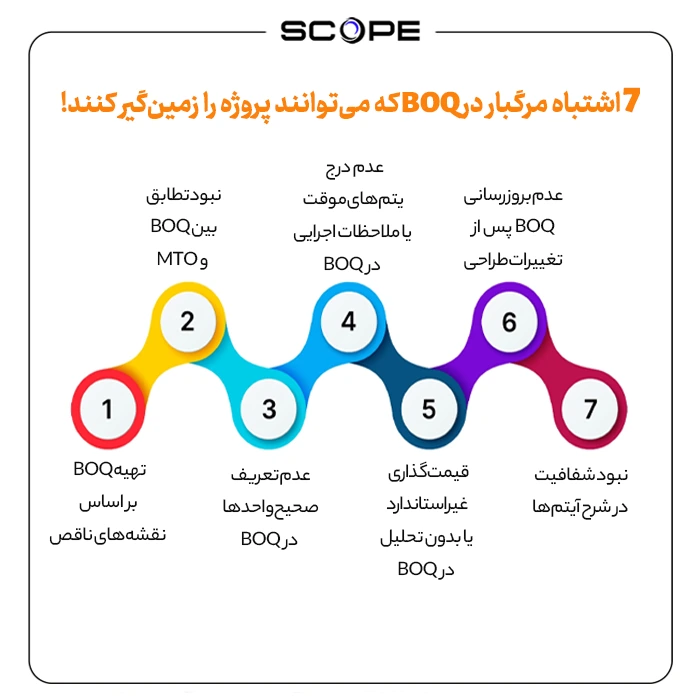

۷ اشتباه مرگبار در BOQ که باعث اختلافات مالی پروژه میشود
در دنیای پروژههای عمرانی، همهچیز از یک عدد ساده شروع میشود. یک متر لوله، یک مترمربع کاشی، یک کیلو میلگرد. اما وقتی این اعداد وارد صورتوضعیت، قرارداد و پرداخت میشوند، ماجرا کاملاً فرق میکند. حالا دیگر بحث فقط درباره یک متر یا یک آیتم نیست، بلکه درباره میلیونها تومان اختلاف مالی، تأخیر در پرداخت، تنش بین پیمانکار و کارفرما و حتی توقف پروژه است.
در اینجا پای سندی بهمیان میآید به نام BOQ یا لیست مقادیر برآوردی، که حکم ستون فقرات مالی پروژه را دارد. این سند، اگر درست و دقیق تهیه شده باشد، خیال همه را راحت میکند. اما اگر در آن اشتباهاتی—حتی کوچک—وجود داشته باشد، همین اشتباهات میتوانند پروژه را به سمت اختلاف، بینظمی و ضررهای مالی بکشند.
در این مقاله میخواهیم دقیق و بدون تعارف، ۷ اشتباه مرگبار را بررسی کنیم که در تهیه یا استفاده از BOQ رخ میدهند و اغلب باعث درگیریهای مالی جدی در پروژههای عمرانی میشوند. اگر کارفرما، مشاور، پیمانکار، یا عضو تیم فنی هستید، این مقاله را از دست ندهید.
BOQ چیست و چرا در پروژههای عمرانی اهمیت دارد؟
BOQ که مخفف Bill of Quantities است، سندی کلیدی در هر پروژه عمرانی محسوب میشود. BOQ در سادهترین تعریف، لیست تمام آیتمهای اجرایی پروژه بههمراه مقدار، واحد و قیمت آنهاست. این سند معمولاً در مراحل اولیه پروژه (پیش از مناقصه یا آغاز اجرا) تهیه میشود و پایهای برای:
- قیمتگذاری پیمانکار
- تنظیم قرارداد
- رسیدگی به صورتوضعیتها
- کنترل هزینهها
- و حتی تغییر مقادیر در طول پروژه
به زبان ساده، BOQ نقشه مالی پروژه است؛ اگر اشتباه باشد، مثل این است که با GPS خراب، به مقصد بخواهید برسید!
تفاوت BOQ با BOM و MTO چیست؟
بسیاری از افراد این سه واژه را با هم اشتباه میگیرند:
- BOM (Bill of Materials): لیست فنی از اجزای ساخت یک محصول یا سیستم (مثلاً در کارخانه یا طراحی مکانیکی)
- MTO (Material Take-Off): لیستی از اقلام موردنیاز برای اجرای پروژه بر اساس نقشهها، تهیهشده توسط دفتر فنی
- BOQ: لیستی قراردادی و مالی از فعالیتها، معمولاً تهیهشده توسط مشاور یا کارفرما
BOQ به پول ربط دارد، MTO به اجرا، BOM به طراحی.
BOQ چه کاربردهایی در طول پروژه دارد؟
- مرجع رسمی قیمتگذاری پیمانکار در مناقصه
- پایه رسیدگی به صورتوضعیتهای ماهانه
- مبنای اعمال تعدیل و پرداخت موقت
- ابزاری برای تحلیل هزینه-فایده
- مرجع ارزیابی عملکرد مالی پروژه
همانطور که میبینید، BOQ چیزی نیست که بتوان از کنار آن ساده گذشت. هر اشتباه در آن، مثل انداختن شن در موتور ماشین است—دیر یا زود، همهچیز گیر میکند.
پس بیایید وارد بحث اصلی شویم: ۷ اشتباه مرگبار در BOQ که میتوانند پروژه را زمینگیر کنند.
اشتباه اول: تهیه BOQ بر اساس نقشههای ناقص
یکی از متداولترین اشتباهاتی که در بسیاری از پروژهها دیده میشود، این است که BOQ براساس نقشههایی تهیه میشود که هنوز نهایی نشدهاند. به این نقشهها در پروژه اصطلاحاً “Preliminary” یا “Tender Drawings” میگویند. در حالیکه BOQ باید بر اساس نقشههای نهاییشده (IFC – Issued for Construction) تهیه گردد.
نتایج این اشتباه:
- آیتمهایی که اصلاً در BOQ وجود ندارند اما در اجرا ظاهر میشوند
- مقادیری که برآورد نشدهاند، اما پیمانکار آنها را اجرا میکند
- اختلافنظر بر سر اینکه آیا آیتم جدید است یا در BOQ لحاظ شده
- بروز اختلافات مالی شدید در صورتوضعیتها، مخصوصاً در آیتمهای ادعایی (Claim)
مثال واقعی:
در یک پروژه تأسیسات، BOQ اولیه بر اساس نقشههای فاز ۱ تهیه شده بود. بعد از آغاز پروژه، نقشههای فاز ۲ منتشر شد که شامل مسیرهای اضافی برای لولهکشی بود. پیمانکار ادعای ۲۵۰ میلیون تومان آیتم جدید کرد. کارفرما مخالفت کرد و گفت «این آیتم در کلیات BOQ دیده شده». نتیجه؟ ۳ ماه درگیری حقوقی و توقف اجرای بخشهایی از پروژه.
راهکار:
- BOQ فقط و فقط باید بر اساس نقشههای IFC تهیه شود
- در صورت اجبار تهیه BOQ بر اساس نقشه موقت، حتماً با برچسب «موقت» و امکان بازبینی صادر شود
- فرآیند مدیریت تغییرات (Change Management) برای بروزرسانی BOQ تعریف شود

اشتباه دوم: نبود تطابق بین BOQ و MTO
یکی از مخربترین اشتباهات در مدیریت پروژههای عمرانی این است که BOQ و MTO دو سند جدا از هم و بدون ارتباط منطقی باشند. این یعنی دفتر فنی مشغول تهیه و استفاده از لیست اقلامی است (MTO) که هیچ ردپایی از آنها در BOQ دیده نمیشود یا برعکس. در چنین شرایطی، وقتی نوبت به اجرای پروژه، خرید اقلام، یا رسیدگی به صورتوضعیتها میرسد، اختلافات، تأخیرها، و دوبارهکاریها آغاز میشوند.
BOQ و MTO چه تفاوتهایی دارند؟
| ویژگیها | BOQ | MTO |
|---|---|---|
| هدف | برآورد مالی و قراردادی پروژه | استخراج اقلام اجرایی از نقشهها |
| تهیهکننده | معمولاً مشاور یا کارفرما | تیم دفتر فنی پروژه |
| ساختار | فعالیتمحور (Activity-based) | اقلاممحور (Item-based) |
| کاربرد | قیمتگذاری، صورتوضعیت، پرداخت | تدارکات، انبار، اجرا |
حال اگر این دو سند بدون تطبیق در کنار هم استفاده شوند، شما دو نقشه مختلف از یک پروژه دارید. یکی برای اجرا، یکی برای پرداخت!
عواقب ناهماهنگی BOQ و MTO در پروژه:
- پیمانکار اقلامی را تهیه و اجرا میکند که در BOQ پیشبینی نشدهاند → مشکل در پرداخت
- کارفرما آیتمهایی را در BOQ دارد که در MTO دیده نمیشود → اشتباه در سفارش یا کمبود اقلام
- کنترل پروژه نمیداند پیشرفت را بر اساس اقلام بسنجد یا فعالیتها
- پرداختها دچار شکاف و اختلاف میشوند چون مبنای مالی با مبنای اجرایی متفاوت است
چرا این مشکل رخ میدهد؟
- تهیه BOQ بدون دریافت MTO از دفتر فنی
- تغییر طراحی در طول پروژه و عدم بروزرسانی BOQ
- عدم استفاده از نرمافزار یکپارچه برای مدیریت این اسناد
- عدم وجود ساختار مشترک بین فعالیتها و اقلام (مثل کدینگ یکسان)
راهکارهای پیشگیری و اصلاح:
1. هماهنگی از ابتدای پروژه
پیش از نهاییسازی BOQ، باید MTO اولیه توسط تیم فنی بررسی و با BOQ مطابقت داده شود.
2. ایجاد ساختار کدینگ یکپارچه
هر آیتم MTO باید به فعالیت مرتبط در BOQ لینک شود تا تطابق اجرایی و مالی حفظ گردد.
3. استفاده از نرمافزارهایی مانند Scope
اسکوپ این قابلیت را دارد که با بارگذاری BOQ و MTO، آنها را به صورت ساختاریافته با هم تطبیق داده و مغایرتها را شناسایی کند.
4. بهروزرسانی مستمر
تغییرات در نقشه یا طراحی باید هم در MTO و هم در BOQ اعمال شود، نه فقط در یکی.
مثال کاربردی:
در یک پروژه خط لوله صنعتی، دفتر فنی برای اجرای یک مسیر خاص، ۱۵۰۰ متر لوله پلیاتیلن در MTO ثبت کرده بود. اما در BOQ فقط ۱۰۰۰ متر لحاظ شده بود چون مسیر در نقشه فاز اول کوتاهتر بود. نتیجه؟
- اجرای کامل انجام شد
- اختلاف در صورتوضعیت بهوجود آمد
- کارفرما فقط بابت ۱۰۰۰ متر پرداخت کرد
- پیمانکار ۵۰۰ متر بدون جبران هزینه اجرا کرده بود
اگر از ابتدا MTO و BOQ تطبیق داده شده بود، نه تنها این اختلاف مالی بهوجود نمیآمد، بلکه کنترل پروژه نیز با دقت بالاتری پیشرفت را اندازهگیری میکرد.
اشتباه سوم: عدم تعریف صحیح واحدها در BOQ
شاید بهظاهر ساده به نظر برسد، اما اشتباه در واحد مصرف یکی از آن خطاهای پنهان اما ویرانگر است که اغلب در BOQ دیده میشود و میتواند اختلافات مالی بزرگی ایجاد کند. کافیست یک واحد بهاشتباه “عدد” وارد شود درحالیکه باید “متر” میبود، یا یک آیتم وزنی با واحد “مترمربع” اندازهگیری شود! نتیجه؟ سردرگمی در اندازهگیری، ناهماهنگی در صورتوضعیتها، و البته بحثهای تمامنشدنی بین کارفرما و پیمانکار.
چرا تعریف واحد در BOQ حیاتی است؟
- پایه محاسبات مقدار مصرف در پروژه است
- نقش کلیدی در پیشرفت فیزیکی و گزارشهای مالی دارد
- اساس صدور و بررسی صورتوضعیتهای ماهانه است
- در نرخگذاری و آنالیز قیمت، مستقیماً مؤثر است
- اشتباه در واحد = محاسبه اشتباه مقدار = پرداخت اشتباه
رایجترین اشتباهات در واحدها:
| اشتباه | نمونه | نتیجه |
|---|---|---|
| استفاده از واحد کلی | «ست» بهجای جزئیات | قابلاندازهگیری نیست |
| واحد غیرمرتبط با نوع آیتم | مترمربع برای لوله | مغایرت با نقشه و اجرا |
| عدم تطابق واحد BOQ با MTO | متر در BOQ، کیلوگرم در MTO | مشکل در مقایسه و تأمین |
| بیتوجهی به ضرایب تبدیل | متر طول در نقشه، مترمربع در BOQ | محاسبه اشتباه در پرداخت |
مثال واقعی:
در پروژهای تأسیساتی، در BOQ آمده بود:
نصب نردبان کابل – ۲۰۰ مترمربع
درحالیکه در نقشهها و اجرا، نردبانها بهصورت طولی اجرا میشدند (متر طول). پیمانکار طبق نصب واقعی، ۳۰۰ متر طول اجرا کرد، اما کارفرما فقط به همان ۲۰۰ مترمربع قرارداد ارجاع میداد. چون روش تبدیل بین مترمربع و متر طول مشخص نشده بود، ۳ ماه درگیری و توقف پرداختها اتفاق افتاد.

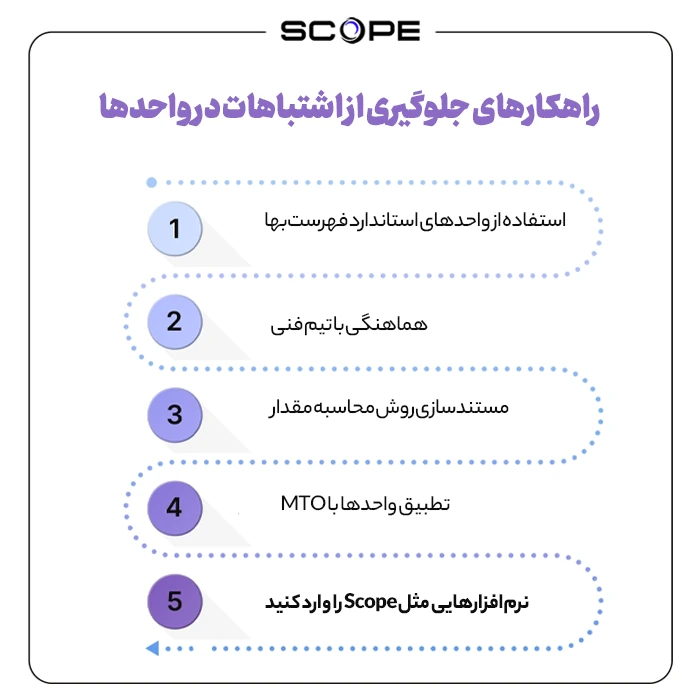

راهکارهای جلوگیری از این اشتباه:
1. استفاده از واحدهای استاندارد فهرستبها
در صورت امکان، همیشه از واحدهای شناختهشده و رسمی در فهرستبهای مربوطه استفاده کنید (مثلاً فهرستبهای ابنیه، تأسیسات، برق و…)
2. هماهنگی با تیم فنی
قبل از نهاییسازی BOQ، لیست آیتمها و واحدهای آنها باید با تیم دفتر فنی و حتی تیم اجرا بازبینی شود.
3. مستندسازی روش محاسبه مقدار
برای هر آیتم، روش محاسبه مقدار (از روی نقشه) باید شفاف و قابل بررسی باشد. مثلاً:
«هر متر طول لوله شامل ۲ عدد بست و یک عدد ساپورت است.»
4. تطبیق واحدها با MTO
اگر آیتمی در MTO با یک واحد خاص آمده (مثلاً کیلوگرم)، در BOQ هم باید همان واحد یا معادل دقیق آن استفاده شود.
5. نرمافزارهایی مثل Scope را وارد کنید
اسکوپ بهراحتی میتواند واحدهای اقلام، فعالیتها و آیتمها را بررسی کرده و عدم تطابق را هشدار دهد.
تأثیر در سایر بخشها
- برنامه زمانبندی: واحد نادرست باعث تخمین غلط مدت زمان فعالیتها میشود
- خرید و تدارکات: آیتمی که با واحد اشتباه ثبت شده، ممکن است اشتباهی سفارش داده شود
- کنترل پروژه: درصد پیشرفت نادرست محاسبه میشود و گزارشها قابل اتکا نخواهند بود
بیایید صادق باشیم، هیچکس دوست ندارد سر یک عدد، یک واحد یا یک اشتباه ساده، چند میلیون تومان ضرر بدهد یا وارد بحث حقوقی شود. با دقت در تعریف و تطبیق واحدها، نیمی از اختلافات BOQ حل میشود.
اشتباه چهارم: عدم درج آیتمهای موقت یا ملاحظات اجرایی در BOQ
یکی از بزرگترین شکافهای پنهان در اسناد مالی پروژهها، عدم توجه به آیتمهای موقتی، جانبی یا اجرایی در تهیه BOQ است. متأسفانه بسیاری از کارشناسان فقط به فعالیتهای اصلی توجه میکنند—مثل بتنریزی، آرماتوربندی، کابلکشی، یا نصب تجهیز—و آن دسته از آیتمهایی را که برای اجرای آن فعالیتها لازم است، نادیده میگیرند.
این آیتمها معمولاً شامل مواردی هستند مثل:
- داربستبندی
- حمل و جابجایی مصالح در کارگاه
- نصب موقت برق یا آب کارگاهی
- آزمایشها، تستها و بازرسیها
- آیتمهای حمایتی مثل Base Plate، Grouting و…
نبود این اقلام در BOQ نهتنها باعث اختلال در اجرا میشود، بلکه در زمان پرداخت صورتوضعیتها به درگیریهای جدی مالی منجر میگردد.
چرا آیتمهای اجرایی موقت مهماند؟
هر فعالیت اجرایی، نیاز به یکسری کارهای جانبی دارد که بدون آنها، آن فعالیت قابل انجام نیست. مثلاً:
- نمیتوانید ۴ متر ارتفاع را بتنریزی کنید بدون داربست
- نمیتوانید کابل نصب کنید بدون اینکه دسترسی به سقف داشته باشید
- نمیتوانید تجهیز را نصب کنید بدون Grouting پایه آن
اما اگر این آیتمها در BOQ نیامده باشند، چه میشود؟ پیمانکار اجرا میکند، ولی کارفرما پرداخت نمیکند چون در قرارداد وجود ندارد.
پیامدهای این اشتباه:
- درخواستهای مطالبه (Claim) پیاپی توسط پیمانکار
- اختلافنظر درباره اینکه آیا این آیتمها جزئی از آیتم اصلی محسوب میشوند یا جدا
- اختلال در تدارکات، چون اقلام موقتی پیشبینی نشدهاند
- تأخیر در اجرا، توقف فعالیتها، و در نهایت: هزینههای پنهان برای کارفرما یا پیمانکار
مثال واقعی:
در یک پروژه بیمارستانی، پیمانکار برای اجرای سقف کاذب نیاز به داربست معلق داشت. این آیتم نه در BOQ آمده بود، نه در قرارداد. پیمانکار اجرای آن را شروع کرد اما در زمان صورتوضعیت، کارفرما گفت:
«داربست جزئی از نصب سقف نیست، ما پرداخت نمیکنیم.»
نتیجه؟
- پیمانکار فعالیت را متوقف کرد
- پروژه با ۲ هفته تأخیر مواجه شد
- ۲۰ میلیون تومان اختلاف مالی ثبت شد
- نهایتاً، آیتم از بودجه پروژه خارج و بهصورت توافقی پرداخت شد، ولی با دردسر
چطور از این اشتباه جلوگیری کنیم؟
1. شناسایی کامل فعالیتهای اجرایی موقت
در زمان تهیه BOQ، حتماً با تیم اجرایی جلسه برگزار کنید و تمام آیتمهای جانبی موردنیاز برای اجرای فعالیتها را فهرست کنید.
2. ایجاد ردیفهای اختصاصی در BOQ
بهتر است این آیتمها را با ردیفهای مستقل در BOQ بیاورید، با شرح دقیق، واحد مشخص، و مقدار تخمینی. مثلاً:
داربستبندی فلزی برای ارتفاعات بیش از ۳ متر – مترمربع – ۲۰۰
3. تعریف آیتمهای حمایتی در کنار آیتم اصلی
اگر نمیخواهید آیتم جدا تعریف کنید، در شرح آیتم اصلی ذکر کنید که چه اقلامی جزئی از آن محسوب میشوند. مثلاً:
«قیمت شامل Grouting پایه و تراز کردن نهایی نیز میباشد.»
4. استفاده از الگوهای استاندارد BOQ
در پروژههایی که قبلاً اجرا شدهاند، میتوانید لیست آیتمهای جانبی رایج را بررسی کرده و الگو بگیرید.
چگونه نرمافزار اسکوپ در این موضوع کمک میکند؟
نرمافزار اسکوپ میتواند هنگام بارگذاری BOQ و ارتباط آن با MTO و فعالیتها، عدم وجود اقلام اجرایی جانبی را با الگوریتمهای تحلیلی شناسایی کند. همچنین با استفاده از پروژههای قبلی به شما پیشنهاد میدهد که چه آیتمهایی باید اضافه شوند.
نادیده گرفتن آیتمهای اجرایی، مثل این است که اسکلت ساختمان را بسازید اما برای پلهها، درها یا داربست فکری نکرده باشید. پروژه به ظاهر جلو میرود، اما در عمل گیر میکند.
اشتباه پنجم: قیمتگذاری غیراستاندارد یا بدون تحلیل در BOQ
قیمتگذاری در BOQ نهتنها تعیینکننده رقم قرارداد پروژه است، بلکه نقش مستقیمی در تمام پرداختها، آنالیز هزینه، مقایسه مناقصهگران، رسیدگی به تعدیل و مدیریت مالی پروژه ایفا میکند. با این حال، در بسیاری از پروژهها، قیمتهایی که در BOQ درج میشوند بر اساس حدس، قیمتهای گذشته یا بدون تحلیل دقیق انتخاب میشوند. این موضوع یکی از خطرناکترین اشتباهات ممکن است و بهراحتی میتواند باعث اختلافات سنگین مالی شود.
چه زمانی قیمتگذاری BOQ به فاجعه تبدیل میشود؟
- زمانی که آیتمها فقط با ارجاع به پروژه قبلی قیمتگذاری میشوند، بدون درنظر گرفتن شرایط پروژه فعلی
- وقتی تحلیل قیمت (Cost Breakdown) برای آیتمها انجام نمیشود
- زمانی که قیمتها بهروز نیستند و تورم لحاظ نشده
- زمانی که آیتمهای پیچیده، با قیمتهایی بسیار ساده در BOQ میآیند
اثرات منفی قیمتگذاری اشتباه در BOQ:
برای کارفرما:
- پرداخت بیش از حد به پیمانکار
- ایجاد حساسیت در رسیدگی به صورتوضعیتها
- عدم توان دفاع از قیمتها در حسابرسیها
- مشکلات در مقایسه مناقصهگران
برای پیمانکار:
- ضرر مالی بهدلیل برآورد کمتر از واقعیت
- اجبار به Claim برای آیتمهایی که زیانده شدهاند
- عدم توازن بین اقلام با قیمت زیاد و اقلام ارزان
- درگیریهای حقوقی با مشاور یا کارفرما
مثال واقعی از قیمتگذاری اشتباه:
در یک پروژه تأسیسات مکانیکی، قیمت آیتم «نصب هواساز صنعتی با ظرفیت 10,000 CFM» در BOQ برابر با 8 میلیون تومان لحاظ شده بود، درحالیکه فقط کرایه حمل این تجهیز از کارخانه به سایت 6 میلیون تومان هزینه داشت! پیمانکار بعد از شروع کار متوجه شد که اجرای این آیتم با هزینه واقعی حداقل 14 میلیون تومان تمام میشود. نتیجه؟
- توقف اجرای آیتم
- مطالبه رسمی (Claim)
- بررسی حقوقی با مشاور
- ۲ ماه تأخیر در نصب هواساز
- افزایش تنش بین کارفرما و پیمانکار

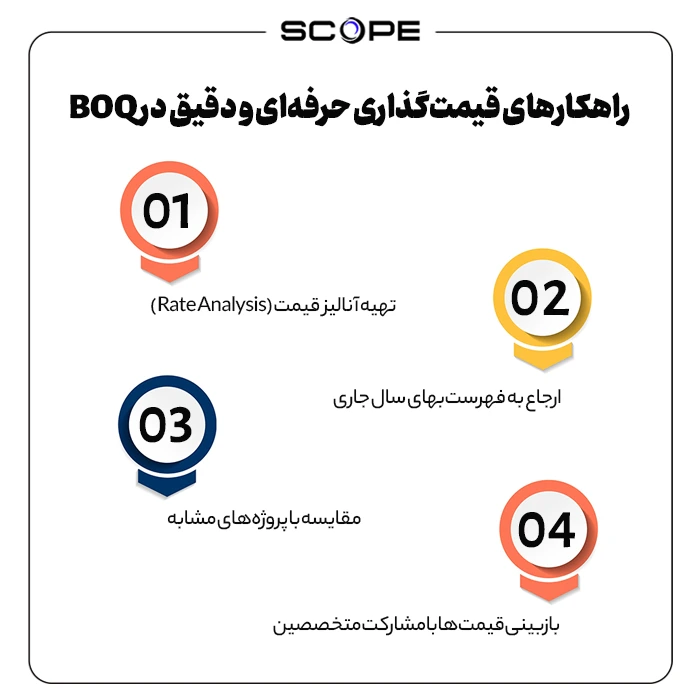

راهکارهای قیمتگذاری حرفهای و دقیق در BOQ:
1. تهیه آنالیز قیمت (Rate Analysis)
برای هر آیتم، هزینههای زیر باید بررسی شود:
- دستمزد اجرا
- مصالح و اقلام مصرفی
- تجهیزات و ابزار
- هزینه حمل
- هزینه جانبی (تست، راهاندازی، بیمه، مالیات، ضایعات)
- سود پیمانکار
2. ارجاع به فهرستبهای سال جاری
اگر از فهرستبها استفاده میکنید، باید مطمئن شوید که آخرین نسخه با نرخهای تعدیل بهکار گرفته شده است.
3. مقایسه با پروژههای مشابه
استفاده از اطلاعات واقعی پروژههای مشابه در شرایط مشابه، بسیار مؤثر است (نه هر پروژهای!)
4. بازبینی قیمتها با مشارکت متخصصین
در تهیه BOQ، فقط تیم مالی نباید دخیل باشد. مشارکت متخصصین فنی، اجرا، تدارکات و برنامهریزی ضروری است.
نقش نرمافزار اسکوپ در این حوزه چیست؟
اسکوپ این امکان را میدهد که آیتمهای BOQ به آنالیز قیمت متصل شوند و شما بتوانید برای هر آیتم:
- ساختار هزینه را ببینید
- قیمتها را با پروژههای قبلی مقایسه کنید
- هشدارهای اختلاف قیمت (غیرمعمول بودن نرخ) دریافت کنید
نکته کلیدی:
قیمتگذاری غلط، حتی اگر فقط در چند آیتم رخ دهد، میتواند توازن مالی کل پروژه را بر هم بزند. بهویژه در پروژههای بزرگ با بودجههای چندصد میلیاردی، این اشتباهات میتواند چند میلیارد تومان ضرر به همراه داشته باشد—و آن وقت دیگر، اصلاح آن ساده نیست!
اشتباه ششم: عدم بروزرسانی BOQ پس از تغییرات طراحی
BOQ، همانطور که گفتیم، لیست مقادیر و قیمتهای آیتمهای اجرایی پروژه است. اما هیچ پروژهای ۱۰۰٪ بر اساس طراحی اولیه اجرا نمیشود. تغییرات طراحی، اصلاحات کارگاهی، مسائل اجرایی و درخواستهای کارفرما همگی باعث میشوند که نقشهها و مشخصات فنی پروژه در طول زمان دستخوش تغییر شوند. حالا سؤال این است: آیا BOQ هم بهروزرسانی میشود؟
در بسیاری از پروژهها پاسخ این سؤال «نه» است. BOQ همان فایل اولیه باقی میماند، حتی وقتی نقشهها چندین بار تغییر کردهاند. این یعنی یک سند مالی داریم که با واقعیت اجرایی پروژه مطابقت ندارد. و این یعنی آغاز اختلافات جدی.
تأثیر عدم بروزرسانی BOQ در پروژه چیست؟
- آیتمهایی در نقشههای جدید اضافه شدهاند، اما در BOQ وجود ندارند
- آیتمهایی حذف یا کاهش یافتهاند، اما هنوز در BOQ ماندهاند
- مقادیر تغییر کرده، اما قیمتها همان مقدار اولیه است
- پرداختها بر اساس چیزی انجام میشود که دیگر وجود ندارد
نمونه واقعی از این خطا:
در یک پروژه نیروگاهی، نقشههای سازهای در مرحله اجرا تغییر کردند و حجم بتنریزی حدود ۱۵٪ افزایش یافت. دفتر فنی MTO را بروزرسانی کرد، برنامه زمانبندی اصلاح شد، اما BOQ بهروزرسانی نشد. پیمانکار در صورتوضعیت خود افزایش مقدار بتن را ثبت کرد، اما مشاور استناد کرد به BOQ اولیه و پرداخت را رد کرد.
نتیجه؟
- ۶۰ میلیون تومان اختلاف مالی
- مکاتبات حقوقی سنگین
- تأخیر ۲ ماهه در اجرای فونداسیون
- خدشه در رابطه کارفرما و پیمانکار
دلایل رایج برای بهروزرسانی نشدن BOQ:
- نبود فرآیند رسمی برای تغییر BOQ
- فقدان نرمافزار مناسب برای مدیریت تغییرات
- تصور غلط که BOQ باید تا پایان پروژه ثابت بماند
- ترس از تأثیر بر مبلغ قرارداد یا نرخ تعدیل
راهکارهای حرفهای برای مدیریت تغییرات BOQ:
1. تعریف فرآیند رسمی برای تغییرات
در قرارداد پروژه، فرآیندی برای مدیریت تغییرات طراحی و تأثیر آن بر BOQ باید تعریف شود. مثلاً:
درخواست تغییر → تأیید مشاور → بهروزرسانی نقشه → اصلاح MTO → اصلاح BOQ
2. مستندسازی تغییرات طراحی
هر تغییری در نقشهها یا مشخصات فنی باید مستند و رسمی باشد (مثلاً از طریق RFI یا NCR).
3. استفاده از نرمافزارهایی مثل Scope
اسکوپ به شما اجازه میدهد که تغییرات در MTO، WBS و نقشهها را پیگیری کرده و اثر آن را بهطور خودکار در BOQ نیز مشاهده کنید. یعنی:
- اگر نقشه تغییر کرد
- مقدار آیتم در MTO تغییر کرد
- شما میتوانید BOQ را با یک کلیک بروزرسانی کنید
4. جلسات دورهای مرور BOQ
هر ماه یا هر فصل، BOQ با توجه به تغییرات فنی پروژه باید بررسی و در صورت لزوم اصلاح شود.
تأثیر بروزرسانی نکردن BOQ در سایر بخشها:
- تدارکات: اقلامی که دیگر نیاز نیست، ممکن است خریداری شوند
- کنترل پروژه: تحلیلهای پیشرفت فیزیکی اشتباه خواهند بود
- برنامه زمانبندی: فعالیتهایی با مقادیر نادرست برنامهریزی میشوند
- مدیریت مالی: گزارشهای هزینه واقعی با قرارداد مغایرت دارد
نکته طلایی:
BOQ یک سند زنده است—not a static file.
اگر طراحیها زنده هستند و تغییر میکنند، BOQ هم باید زنده باشد و با پروژه نفس بکشد. در غیر این صورت، خیلی زود از واقعیت پروژه عقب میافتد و به جای کمک، تبدیل به مانع میشود.
اشتباه هفتم: نبود شفافیت در شرح آیتمها
فرض کنید در BOQ یک آیتم با این عنوان آمده باشد:
«نصب تجهیزات مکانیکی – عدد – ۱۰»
حالا از خودتان بپرسید:
کدام تجهیزات؟ چه نوعی؟ نصب شامل چه مراحلی است؟ شامل تست هم میشود؟ متعلقات هم جزو کار هستند؟ و…
اگر پاسخ این سؤالات در شرح آیتم داده نشده باشد، تفسیرهای متفاوتی بین پیمانکار، مشاور و کارفرما ایجاد خواهد شد—و این یعنی اختلاف!
یکی از اشتباهات رایج و مرگبار در تهیه BOQ، استفاده از شرحهای مبهم، کلی، چندپهلو یا ناقص برای آیتمهاست. این کار، پروژه را از روز اول وارد منطقه خاکستری میکند که هیچکس نمیداند باید دقیقاً چه کاری را با چه دامنهای انجام دهد.
مشکلات ناشی از شرح مبهم آیتمها در BOQ:
- پیمانکار کاری را انجام میدهد که فکر میکرد در شرح آمده؛ کارفرما پرداخت نمیکند چون میگوید آن بخش جزو آیتم نبوده
- آیتمهای اضافی ادعا میشوند چون شرح اولیه مشخص نبوده
- آیتمهایی که باید در یک شرح آیتم پوشش داده میشدند، بهصورت آیتم جدید مطالبه میشوند
- روند رسیدگی به صورتوضعیتها به درگیریهای حقوقی تبدیل میشود
مثال واقعی:
در پروژهای صنعتی، آیتمی در BOQ بهصورت زیر آمده بود:
«نصب پمپ – عدد – ۴»
در زمان اجرا، پیمانکار نصب پمپ را انجام داد اما کارفرما از او خواست:
- تنظیم تراز پمپ
- نصب بلبرینگ
- نصب تجهیزات لرزشگیر
- و حتی تستهای نهایی را هم انجام دهد
پیمانکار ادعا کرد اینها آیتم مجزاست. کارفرما گفت که جزو نصب است. چون شرح آیتم در BOQ فقط یک خط ساده بود، اختلاف شروع شد و منجر به ارجاع موضوع به داوری گردید.
ویژگیهای شرح حرفهای در BOQ:
یک شرح مناسب باید:
- دقیق باشد: بهجای “تجهیزات”، بگویید “پمپ گریز از مرکز مدل X”
- کامل باشد: مراحل، متعلقات، تستها را ذکر کند
- قابل سنجش باشد: آیتم باید قابلاندازهگیری و محاسبه باشد
- غیرقابل تفسیر متفاوت باشد: برای همه افراد پروژه، تفسیر یکسانی داشته باشد
ساختار پیشنهادی برای شرح آیتمها:
نصب پمپ گریز از مرکز مدل X با ظرفیت Y، شامل:
– حمل به محل نصب
– تراز و پایهگذاری
– نصب متعلقات (بلبرینگ، شاسی، لرزهگیر)
– اتصال الکتریکی
– تست نهایی قبل از بهرهبرداری
چطور میتوان شرح آیتمها را استاندارد کرد؟
1. استفاده از بانک آیتمهای مرجع
سازمان برنامهوبودجه یا نظام فنی و اجرایی کشور شرحهای استاندارد برای آیتمهای متداول دارد.
2. مشارکت دفتر فنی در تدوین BOQ
تیم دفتر فنی که درگیر اجراست، بهتر میداند که هر آیتم شامل چه مراحلیست.
3. بررسی نمونه BOQ پروژههای مشابه
پروژههای موفق قبلی، معدن طلا برای الگو گرفتن از شرح آیتمها هستند.
4. نرمافزارهایی مثل Scope
در نرمافزار اسکوپ، میتوانید برای هر آیتم، شرح کامل فنی، مستندات ضمیمه، و ارتباط با نقشه یا دیتاشیت را وارد و استانداردسازی کنید.
نکته پایانی:
شرح مبهم در BOQ مثل امضای قرارداد بدون توضیح مفاد است.
در ابتدا همه لبخند میزنند، اما وقتی نوبت اجرا و پرداخت برسد، هر کس تعبیر خودش را دارد—و این یعنی آغاز بحران.
مطالعه موردی واقعی: اختلاف مالی سنگین ناشی از خطای BOQ در یک پروژه EPC
برای درک بهتر تأثیر اشتباهات BOQ در دنیای واقعی، اجازه بدهید شما را با یک پروژه واقعی مواجه کنیم. پروژهای که بهخاطر یک اشتباه ساده در BOQ، صدها میلیون تومان خسارت، تأخیر و درگیری بهدنبال داشت. این مطالعه موردی بهخوبی نشان میدهد که چرا BOQ باید با دقت جراحی تهیه و کنترل شود.
پروژه: احداث خط لوله انتقال آب صنعتی
- نوع پروژه: EPC
- محل اجرا: یکی از مناطق صنعتی جنوب کشور
- مدت قرارداد: ۱۴ ماه
- پیمانکار: رتبه ۱ تأسیسات مکانیکی
- مشاور: شرکت معتبر فنی مهندسی دولتی
- ارزش قرارداد: ۹۰ میلیارد تومان
مسئله اصلی: شرح مبهم آیتم در BOQ
در BOQ این پروژه، آیتمی با این عنوان وجود داشت:
«لولهکشی فلزی زیرزمینی DN600 – متر طول – ۲۴۰۰ متر»
اما در نقشههای IFC که بعداً ابلاغ شد، برای اجرای این لولهکشی نیاز به:
- ساخت بستر شنی
- نصب بلوکهای بتنی تکیهگاهی
- پر کردن اطراف لوله با ماسه بادی
- پوشش محافظ (Coating)
- اجرای تست هیدرواستاتیک
بود. نکته جالب اینکه هیچکدام از این فعالیتها بهصورت مستقل در BOQ نیامده بودند، و در شرح آیتم هم هیچ اشارهای به این موارد نشده بود.
چه اتفاقی افتاد؟
- پیمانکار اجرا کرد: تمامی فعالیتهای اجرایی موردنیاز را انجام داد چون چارهای نداشت.
- در صورتوضعیت آورده شد: این موارد بهعنوان آیتم جدید و مطالبه (Claim) جداگانه لحاظ شد.
- مشاور مخالفت کرد: مشاور اعلام کرد که اینها جزو آیتم اصلی هستند.
- کارفرما پرداخت نکرد: بهدلیل نبود در BOQ و مشخص نبودن شرح.
- توقف پروژه: پیمانکار ادامه فعالیت را متوقف کرد تا موضوع حل شود.
- مذاکرات بینتیجه: هیچکدام از طرفین زیر بار نرفتند.
- ارجاع به داوری: نهایتاً اختلاف به شورای داوری ارجاع شد.
ارزش مطالبه پیمانکار:
- فعالیتهای جانبی انجامشده: حدود ۵۸۰ میلیون تومان
- خسارت ناشی از توقف و تأخیر: بیش از ۲۲۰ میلیون تومان
- جمع کل اختلاف: ۸۰۰ میلیون تومان
نظر داوری چه بود؟
هیئت داوری اعلام کرد که چون شرح آیتم مبهم بوده و در نقشههای IFC این فعالیتها بهوضوح آمدهاند، پیمانکار حق دارد مطالبه کند. اما چون در BOQ اشارهای نشده، فقط بخشی از مطالبه قابل پذیرش است.
نهایتاً:
- ۵۰٪ مبلغ مطالبه به پیمانکار پرداخت شد
- ۱ ماه تأخیر به دلیل توقف تأیید نشد
- روابط بین پیمانکار و کارفرما دچار تنش جدی شد
درسهایی که از این پروژه گرفتیم:
- شرح دقیق آیتمها در BOQ حیاتی است؛ هیچگاه فکر نکنید “همه میدانند منظور چیه”
- نباید به فرضیات تکیه کرد؛ چیزی که نوشته نشده، قابل استناد نیست
- اگر آیتمی مهم است، آن را مستقل تعریف کنید، نه بخشی از آیتم اصلی بدون ذکر
- بهروزرسانی BOQ با نقشههای IFC الزامی است
- در قرارداد، بند مشخصی برای رسیدگی به موارد مبهم درج شود
چکلیست کنترل کیفیت BOQ قبل از صدور نهایی
یکی از مهمترین مراحل قبل از ارسال نهایی BOQ برای پیمانکاران یا استفاده در قرارداد پروژه، بازبینی دقیق و ساختاریافته آن است. در پروژههای حرفهای، BOQ نباید بهتنهایی و فقط توسط یک نفر تهیه شود، بلکه باید توسط یک تیم متشکل از دفتر فنی، برنامهریزی، مالی و حتی واحد خرید مورد ارزیابی و تأیید نهایی قرار گیرد.
در این بخش، یک چکلیست حرفهای و کاربردی برای کنترل کیفیت BOQ ارائه میکنیم که استفاده از آن میتواند جلوی دهها اختلاف مالی، اجرای ناقص و تأخیرهای پرهزینه را بگیرد.
چکلیست نهایی BOQ برای مدیر پروژه، دفتر فنی و مشاور
۱. بررسی کامل نقشهها و مدارک مرجع
- آیا BOQ بر اساس آخرین نسخه نقشههای IFC تهیه شده است؟
- آیا تمام نقشهها تأیید شده و دارای تاریخ معتبر هستند؟
- آیا آیتمها با دیتاشیتها و مشخصات فنی همخوانی دارند؟
۲. تطابق با MTO و BOM
- آیا اقلام BOQ با MTO دفتر فنی تطبیق داده شدهاند؟
- آیا اقلام اصلی BOM در BOQ پوشش داده شدهاند؟
- آیا موارد فنی بدون پوشش مالی در BOQ وجود ندارند؟
۳. دقت در واحدهای مصرف
- آیا همه آیتمها دارای واحد استاندارد و مناسب هستند؟
- آیا واحد مصرف با نقشهها و روش اجرایی همخوانی دارد؟
- آیا در صورت وجود واحدهای ترکیبی، نحوه تبدیل آنها درج شده است؟
۴. بررسی شرح آیتمها
- آیا شرح آیتمها واضح، دقیق و بدون ابهام هستند؟
- آیا شرحها شامل محدوده کاری، اقلام جانبی و تستها هستند؟
- آیا از اصطلاحات عمومی، چندپهلو یا نامفهوم اجتناب شده است؟
۵. در نظر گرفتن آیتمهای جانبی و موقتی
- آیا داربست، حمل داخلی، تست، راهاندازی و موارد مشابه در BOQ لحاظ شدهاند؟
- آیا آیتمهای حمایتی بهصورت مستقل آمده یا در شرح آیتم اصلی درج شدهاند؟
- آیا فعالیتهای با اهمیت بالا اما کوتاهمدت، نادیده گرفته نشدهاند؟
۶. بررسی قیمتگذاری آیتمها
- آیا برای همه آیتمها آنالیز قیمت (Rate Analysis) انجام شده است؟
- آیا قیمتها با پروژههای مشابه مقایسه شدهاند؟
- آیا نرخهای اعمالشده بهروز و منطبق با شرایط بازار هستند؟
- آیا قیمتها در مقیاس پروژه منطقی هستند (نه بیش از حد بالا یا پایین)؟
۷. هماهنگی با ساختار برنامه زمانبندی و WBS
- آیا آیتمهای BOQ قابلیت لینک شدن به ساختار شکست کار را دارند؟
- آیا فعالیتهای برنامه زمانبندی پوششدهنده همه آیتمهای BOQ هستند؟
- آیا تناسب بین حجم آیتمها و مدت اجرای آنها برقرار است؟
۸. در نظر گرفتن تغییرات محتمل در طول پروژه
- آیا امکان بروزرسانی BOQ در قرارداد پیشبینی شده است؟
- آیا ساختار BOQ به نحوی است که بتوان بهراحتی آیتم جدید اضافه کرد؟
- آیا آیتمهای احتمالی با عنوان “Provision for future changes” لحاظ شدهاند؟
۹. تطبیق با اسناد قراردادی
- آیا BOQ با شرایط عمومی و خصوصی پیمان همخوانی دارد؟
- آیا تناقضی بین مفاد قرارداد و آیتمهای BOQ وجود ندارد؟
- آیا شمارهگذاری، فرمت و ساختار BOQ با فرمت توافقشده یکسان است؟
۱۰. مستندسازی و تأیید نهایی
- آیا نسخه نهایی BOQ با تاریخ و نام تهیهکننده مشخص شده است؟
- آیا بازبینی و تأیید توسط دفتر فنی، برنامهریزی و مالی انجام شده است؟
- آیا مستندات مرتبط (نقشه، MTO، BOM) ضمیمه BOQ نهایی شدهاند؟
نکته پایانی:
اجرای این چکلیست، مثل چککردن یک هواپیما قبل از پرواز است.
شاید وقتگیر بهنظر برسد، اما جلوی سقوط را میگیرد.
BOQ چه نقشی در پرداختهای پروژه دارد؟
اگر بخواهیم یک سند را بهعنوان «مبنای مالی» در پروژههای عمرانی معرفی کنیم، بیتردید آن سند BOQ (صورتوضعیت برآورد مقادیر) است. هرچند در نگاه اول، BOQ فقط لیستی از آیتمها و مقادیر بهنظر میرسد، اما در واقع این سند بهنوعی نقشهی جریان پول در پروژه است.
از قیمتگذاری مناقصه گرفته تا تنظیم قرارداد، از صورتوضعیت ماهانه تا اعمال تعدیل، همهی اینها مستقیماً به BOQ وابستهاند. پس اگر BOQ ضعیف، ناقص یا اشتباه باشد، همه سیستم پرداختی پروژه دچار مشکل میشود.
BOQ در کجای چرخه پرداخت قرار دارد؟
بیایید مسیر پرداخت در پروژه را مرور کنیم:
- پیمانکار کار را اجرا میکند
- مقدار انجامشده را در صورتوضعیت ثبت میکند
- مقدار ثبتشده بر اساس BOQ ارزیابی میشود
- قیمت هر آیتم از BOQ برداشته میشود
- مبلغ کل پرداختی از جمع مقادیر × قیمتها محاسبه میشود
یعنی اگر:
- آیتمی در BOQ نباشد، پرداخت نمیشود
- قیمت آن درست نباشد، کمتر یا بیشتر پرداخت میشود
- واحد مصرف با اجرا تطابق نداشته باشد، اختلاف محاسبات پیش میآید
کاربردهای کلیدی BOQ در پرداختها
1. مبنای صورتوضعیتهای ماهانه
در هر دوره صورتوضعیت، پیمانکار باید مطابق BOQ مقدار انجامشده را ثبت کند. کارفرما هم طبق همان سند بررسی و تأیید میکند.
2. محاسبه تعدیل قیمتها
بسیاری از قراردادها مشمول تعدیل هستند. نرخ تعدیل هم بر اساس مقادیر BOQ و فرمول مربوطه محاسبه میشود.
3. برآورد پرداختهای آینده
با استفاده از BOQ و برنامه زمانبندی میتوان پرداختهای مورد انتظار هر ماه را پیشبینی کرد—مخصوصاً در پروژههایی با بودجه محدود.
4. کنترل بودجه پروژه
با اتصال BOQ به نرمافزارهای برنامهریزی و مالی، میتوان هزینههای واقعی را با برآورد اولیه مقایسه و کنترل کرد.
5. پشتیبانی از تحلیل انحرافات
اگر پرداختها با پیشرفت فیزیکی همراستا نباشند، با کمک BOQ میتوان آیتمهایی را که بیش یا کمپرداخت شدهاند شناسایی کرد.
مثال عددی ساده:
| آیتم | شرح | واحد | مقدار BOQ | مقدار اجرا شده | نرخ (ریال) | پرداخت |
|---|---|---|---|---|---|---|
| 101 | بتنریزی C30 | مترمکعب | 1000 | 650 | 3,500,000 | 2,275,000,000 |
پایه تمام این محاسبات، BOQ است.
اگر این جدول BOQ نداشت یا اطلاعاتش اشتباه بود، پرداخت هم اشتباه میشد.
اگر BOQ در پرداخت وجود نداشته باشد چه میشود؟
- ابهام در محاسبه مقادیر اجرایی
- عدم توافق بر سر نرخ آیتمها
- عدم توان دفاع مالی در حسابرسیها
- افزایش اختلاف و Claim از سمت پیمانکار
- تأخیر در پرداختها و اختلال در جریان نقدینگی پروژه
راهکار برای داشتن BOQ قابلاستناد در پرداختها:
- ساختاردهی BOQ با جزئیات اجرایی و مالی کامل
- تطبیق BOQ با واقعیت اجرایی (از طریق هماهنگی با دفتر فنی)
- استفاده از نرمافزارهایی مثل Scope برای ارتباط بین BOQ، صورتوضعیت و MTO
- تعریف فرآیند کنترل BOQ قبل از صدور و در زمان تغییرات طراحی
- ایجاد ردیفهای شفاف برای آیتمهای احتمالی، تستها و اقلام موقتی
نتیجهگیری این بخش:
BOQ نه فقط یک لیست، بلکه ستون فقرات پرداختهای پروژه است.
اگر این ستون ضعیف باشد، ساختمان مالی پروژه فرو خواهد ریخت.
نقش نرمافزار اسکوپ در تحلیل و تطبیق BOQ با MTO و صورتوضعیت
مدیریت اسناد مهندسی و مالی در پروژههای عمرانی، مثل راندن یک کشتی بزرگ در دریای پرتلاطم است. اگر ابزارهای درستی نداشته باشید، ممکن است حتی با بهترین تیم و نقشه، مسیر را گم کنید. یکی از ابزارهای حیاتی برای مدیریت دقیق، نرمافزار Scope (اسکوپ) است—یک پلتفرم یکپارچه که دقیقاً برای پر کردن همین شکافهای حیاتی بین BOQ، MTO، WBS، و صورتوضعیت طراحی شده است.
چرا BOQ، MTO و صورتوضعیت باید به هم متصل باشند؟
بیایید یک مثال ساده بزنیم:
- در BOQ نوشته شده: “اجرای ۲۰۰۰ متر لوله”
- در MTO آمده: “خرید ۱۸۰۰ متر لوله”
- در صورتوضعیت آمده: “۲۱۰۰ متر لوله اجرا شده”
حالا شما کدام عدد را مبنا قرار میدهید؟ اگر این سه سند با هم هماهنگ نباشند:
- اجرا به بینظمی میرسد
- کنترل پروژه مختل میشود
- پرداختها با اختلاف و تأخیر انجام میشود
و این دقیقاً همان جاییست که اسکوپ وارد بازی میشود.
قابلیتهای کلیدی نرمافزار اسکوپ در مدیریت BOQ
۱. ارتباط خودکار بین BOQ و MTO
با بارگذاری لیست BOQ و MTO در سیستم، اسکوپ:
- آیتمهای مشترک را تشخیص میدهد
- مقادیر را مقایسه میکند
- اختلافها را علامتگذاری میکند
- امکان مشاهده درصد تطابق را فراهم میکند
۲. لینک مستقیم آیتمهای BOQ با WBS
هر آیتم BOQ میتواند بهصورت گرافیکی به یک فعالیت در ساختار شکست کار (WBS) متصل شود. این یعنی:
- تحلیل پیشرفت واقعی بر اساس دادههای مالی
- شناسایی گلوگاههای هزینهای
- پیشبینی پرداختها با دقت بالا
۳. تطبیق با صورتوضعیت پیمانکار
هنگام ورود دادههای اجرایی، اسکوپ بهصورت هوشمند بررسی میکند که:
- آیا آیتم در BOQ وجود دارد؟
- آیا مقدار آن مجاز است یا Claim بهشمار میرود؟
- نرخ آن با نرخ قرارداد تطابق دارد یا خیر؟
۴. هشدارهای خودکار برای مغایرت
نرمافزار در صورت مشاهده هر نوع ناسازگاری بین اسناد، هشدار هوشمند صادر میکند. مثلاً:
- “آیتمی در صورتوضعیت وجود دارد که در BOQ تعریف نشده است”
- “مقدار مصرفی از MTO بیشتر شده است، بررسی شود”
۵. گزارشگیری لحظهای و حرفهای
با چند کلیک ساده، میتوانید گزارشهایی مثل:
- میزان انحراف مالی پروژه
- درصد تطابق BOQ با اجرا
- لیست آیتمهای پرهزینه
- آنالیز آیتمهای ادعایی (Claim)
را دریافت کنید.
نمونه گزارش از نرمافزار اسکوپ
| آیتم | شرح | مقدار BOQ | مقدار MTO | مقدار اجرا شده | درصد انحراف |
|---|---|---|---|---|---|
| 101 | لولهکشی DN250 | 2000 m | 1980 m | 2100 m | +5% |
| 102 | تست فشار | 10 set | 10 set | 9 set | -10% |
با چنین جدولی، اختلافها دیگر به چشم نمیآیند، بلکه دقیق، شفاف و عددی مشخص هستند.
مزایای استفاده از اسکوپ برای تیم پروژه
- کاهش اختلافات بین دفتر فنی و مالی
- شفافسازی فرایند رسیدگی به صورتوضعیت
- بهبود دقت برنامهریزی منابع و زمان
- کنترل هزینههای پروژه در لحظه
- افزایش اعتماد بین کارفرما و پیمانکار
اسکوپ مثل یک چسب قدرتمند است که قطعات مختلف پروژه را به هم میچسباند—از BOQ و MTO گرفته تا زمانبندی و صورتوضعیت. اگر این ابزار در تیم پروژه شما نباشد، احتمالاً وقت زیادی را صرف هماهنگکردن دستی این اسناد خواهید کرد، با کلی خطا و تأخیر.
پیشنهاد میکنیم همین امروز دموی نرمافزار اسکوپ را ببینید و ببینید چطور میتوانید کل فرایند مالی، فنی و زمانی پروژهتان را در یک داشبورد شفاف، حرفهای و یکپارچه مدیریت کنید.
برای اتصال خودکار MTO به WBS و BOQ، دمو اسکوپ را ببینید.
جمعبندی نهایی: BOQ، یک سند ساده یا منبع اختلافات سنگین؟
اگر تا اینجا همراه ما بودید، احتمالاً حالا بهخوبی درک کردهاید که BOQ در پروژههای عمرانی، تنها یک جدول یا لیست آیتمها نیست؛ بلکه قلب تپندهی مدیریت مالی، اجرایی و حقوقی پروژه است. سندی که اگر دقیق، استاندارد و حرفهای تهیه نشود، میتواند مثل یک مین پنهان، در هر مرحله از پروژه منفجر شود و تمام برنامهریزیها را به هم بریزد.
در این مقاله، با هم مرور کردیم:
- چرا BOQ در پروژههای عمرانی نقش حیاتی دارد
- ۷ اشتباه مرگبار که در BOQ رایجاند و عامل اصلی بسیاری از اختلافات مالی هستند
- روشهای پیشگیری از این اشتباهات، از جمله استفاده از واحدهای صحیح، شرح آیتمهای شفاف، هماهنگی با MTO و بهروزرسانی پس از تغییرات
- مطالعه یک پروژه واقعی که بهدلیل BOQ مبهم، به اختلاف ۸۰۰ میلیون تومانی رسید
- معرفی چکلیست حرفهای برای کنترل کیفیت BOQ
- نقش کلیدی نرمافزار اسکوپ در یکپارچهسازی BOQ، MTO، صورتوضعیت و زمانبندی
و شاید مهمترین نکته اینکه:
یک BOQ خوب، جلوی اختلاف را قبل از شروع میگیرد؛ نه اینکه اختلاف را بعد از بروز مدیریت کند.
اگر شما در نقش مشاور، کارفرما، پیمانکار یا دفتر فنی هستید، هیچگاه قدرت این سند را دستکم نگیرید. برای آن زمان، تخصص و ابزار مناسب اختصاص دهید—و اگر میخواهید پروژهای شفاف، دقیق و بدون درگیری داشته باشید، حتماً از نرمافزارهای تخصصی مثل اسکوپ استفاده کنید.
سؤالات پرتکرار
۱. آیا میتوان BOQ را بعد از آغاز پروژه اصلاح کرد؟
بله، در صورت تغییر نقشهها یا شرایط پروژه، BOQ باید بهروز شود. البته این کار باید طبق فرآیند رسمی تغییرات (Change Management) و با مستندات فنی و تأیید مشاور انجام شود.
۲. تفاوت BOQ و MTO در چیست و چرا تطبیق آنها ضروری است؟
BOQ یک سند مالی و قراردادی است که آیتمها را برای پرداخت تعریف میکند، در حالیکه MTO یک سند اجرایی است که لیست اقلام مورد نیاز پروژه را بر اساس نقشهها نشان میدهد. عدم تطابق آنها منجر به اختلاف بین اجرا و پرداخت میشود.
۳. اگر آیتمی در BOQ نباشد ولی در نقشه وجود داشته باشد، تکلیف چیست؟
این موضوع معمولاً منجر به Claim از طرف پیمانکار میشود. در صورتی که اثبات شود آیتم جدید است و در زمان تهیه BOQ در نقشهها نیامده بوده، امکان پرداخت آن از محل تغییرات وجود دارد.
۴. بهترین زمان برای تهیه نهایی BOQ چه زمانی است؟
BOQ باید بعد از نهاییشدن طراحی (نقشههای IFC) و با مشارکت تیمهای فنی، مالی و برنامهریزی تهیه شود. تهیه زودهنگام بر اساس نقشههای مقدماتی، بسیار پرخطر است.
۵. آیا اسکوپ فقط برای BOQ کاربرد دارد؟
خیر. اسکوپ ابزاری جامع برای یکپارچهسازی اسناد مهندسی پروژه است—شامل BOQ، MTO، WBS، زمانبندی، صورتوضعیت و کنترل پروژه. این نرمافزار برای شفافسازی کل مسیر اجرا و مالی پروژه طراحی شده است.
یادداشتی از اسکوپ:
“BOQ خوب، پروژه خوب میسازد.”
یک سند دقیق و شفاف، مثل آینهای عمل میکند که همه چیز را درست نشان میدهد.
از امروز، هرگز BOQ را فقط یک فایل اکسل نبینید؛ آن را قلب مالی پروژه بدانید.
