۴ مدل متداول برنامه‌ریزی پروژه در ایران (فهرست‌بهایی، EPC، BOT، مترمربعی)

برنامه‌ریزی پروژه در ایران

در دنیای مدیریت پروژه، برنامه‌ریزی یکی از حیاتی‌ترین ارکان موفقیت محسوب می‌شود. اگر پروژه را به یک سفر طولانی تشبیه کنیم، برنامه‌ریزی همان نقشه راه است که بدون آن، تیم پروژه در میان هزاران تصمیم روزانه سردرگم می‌ماند. در ایران، به دلیل ماهیت متفاوت پروژه‌ها و قوانین حاکم بر صنعت ساخت‌وساز، مدل‌های مختلفی برای برنامه‌ریزی و برآورد پروژه‌ها مورد استفاده قرار می‌گیرد.

چه شما یک مدیر پروژه باشید، چه یک پیمانکار یا کارفرما، باید بدانید که انتخاب مدل برنامه‌ریزی صحیح می‌تواند تفاوت بین موفقیت و شکست پروژه را رقم بزند. در ایران، چهار مدل برنامه‌ریزی بیش از بقیه رایج هستند:

  • مدل فهرست‌بهایی
  • مدل EPC
  • مدل BOT
  • مدل مترمربعی

هرکدام از این مدل‌ها منطق خاص خود را دارند و برای پروژه‌های متفاوتی مناسب هستند. به‌عنوان مثال، پروژه‌های بزرگ ملی مثل سدسازی یا نیروگاه معمولاً با مدل EPC یا BOT اجرا می‌شوند، در حالی که پروژه‌های ساختمانی کوچک و متوسط بیشتر با مدل مترمربعی یا فهرست‌بهایی پیش می‌روند.

در این مقاله، قصد داریم این چهار مدل را به‌طور کامل بررسی کنیم، مزایا و معایبشان را توضیح دهیم، مثال‌های واقعی بیاوریم و در پایان یک جدول مقایسه‌ای جامع ارائه کنیم.

📌 بیشتر بخوانید: MTO، BOM و BOQ چه تفاوت‌هایی دارند؟ مقایسه کاربردی برای دفتر فنی

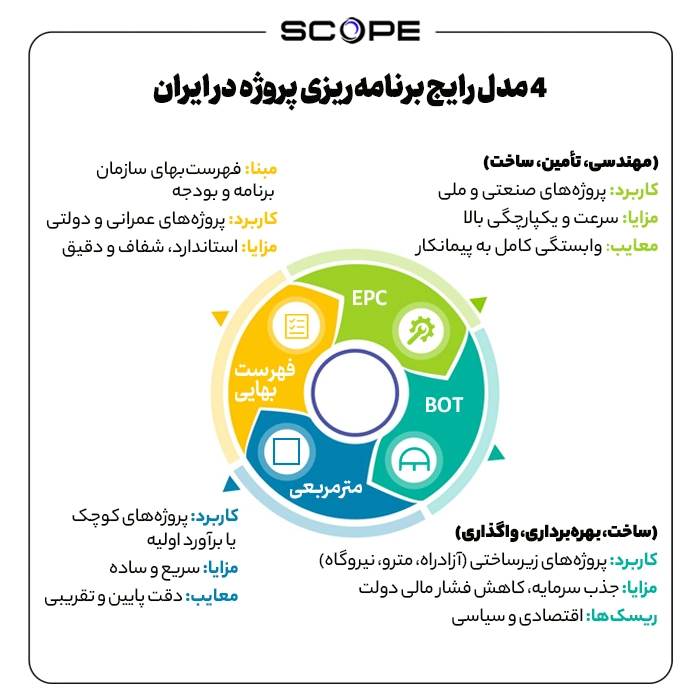

۴ مدل متداول برنامه‌ریزی پروژه در ایران

مدل برنامه‌ریزی فهرست‌بهایی

تعریف و مبانی

مدل فهرست‌بهایی یکی از متداول‌ترین روش‌های برنامه‌ریزی و برآورد در پروژه‌های عمرانی ایران است. در این مدل، مبنای محاسبه هزینه‌ها، فهرست‌بهای سالانه سازمان برنامه و بودجه کشور است. این فهرست شامل مجموعه‌ای از آیتم‌هاست که هرکدام یک فعالیت مشخص (مانند خاکبرداری، بتن‌ریزی یا آجرچینی) را همراه با واحد اندازه‌گیری و قیمت پایه نشان می‌دهند.

به بیان ساده، در مدل فهرست‌بهایی، ابتدا حجم فعالیت‌ها از روی نقشه و مشخصات فنی استخراج می‌شود، سپس این مقادیر در قیمت‌های واحد موجود در فهرست‌بها ضرب می‌گردند تا برآورد هزینه پروژه به‌دست آید.

📌 بیشتر بخوانید: مدیریت ساخت چیست؟ راهنمای گام‌به‌گام مدیریت حرفه‌ای پروژه‌های عمرانی

نحوه تهیه بر اساس فهرست‌بهای سازمان برنامه و بودجه

فرآیند کار در این مدل معمولاً شامل مراحل زیر است:

  1. مطالعه نقشه‌ها و مشخصات فنی پروژه
  2. استخراج مقادیر فعالیت‌ها (مثلاً حجم خاکبرداری بر حسب مترمکعب یا سطح کاشی‌کاری بر حسب مترمربع)
  3. انتخاب آیتم مناسب از فهرست‌بها
  4. ضرب مقدار در قیمت واحد آیتم
  5. اعمال ضرایب تعدیل، بالاسری و منطقه‌ای
  6. تجمیع نتایج و تهیه برآورد نهایی

به همین دلیل، مدل فهرست‌بهایی از دقت بالایی برخوردار است و اغلب در قراردادهای دولتی الزاماً باید از آن استفاده شود.

کاربردها در پروژه‌های عمرانی

مدل فهرست‌بهایی بیشتر در پروژه‌هایی به کار می‌رود که:

  • کارفرما یک سازمان دولتی یا عمومی باشد.
  • پروژه دارای آیتم‌های مشخص و استاندارد عمرانی باشد.
  • نیاز به شفافیت بالا در محاسبات و صورت‌وضعیت‌ها وجود داشته باشد.

از ساختمان‌های اداری و آموزشی گرفته تا پروژه‌های شهری مثل پل‌سازی و شبکه فاضلاب، همه می‌توانند با این روش برآورد شوند.

مزایا و معایب این مدل

مزایا

  • استاندارد و مورد تأیید همه سازمان‌ها
  • شفافیت در محاسبات
  • قابلیت مقایسه آسان بین پیمانکاران
  • پوشش کامل اکثر فعالیت‌های عمرانی

معایب

  • عدم انعطاف در مواجهه با فناوری‌های جدید ساختمانی که در فهرست‌بها تعریف نشده‌اند
  • زمان‌بر بودن استخراج مقادیر و تطبیق آن‌ها با آیتم‌ها
  • امکان اختلاف‌نظر بین پیمانکار و مشاور در انتخاب آیتم‌ها

مثال واقعی از یک پروژه ساختمانی

فرض کنید پروژه‌ای شامل ساخت یک ساختمان اداری ۵ طبقه با اسکلت بتنی است. دفتر فنی پس از بررسی نقشه‌ها، مقادیر فعالیت‌ها را استخراج کرده و به‌صورت زیر در فهرست‌بها تطبیق می‌دهد:

ردیف شرح فعالیت واحد مقدار قیمت واحد (تومان) جمع کل (تومان)
130105 بتن مگر 100 کیلوگرم مترمکعب 120 240,000 28,800,000
130201 بتن فونداسیون 350 مترمکعب 400 1,200,000 480,000,000
140102 آجرچینی دیوار سفالی مترمربع 3,000 180,000 540,000,000

نتیجه نهایی این محاسبات، مبنای قرارداد و صورت‌وضعیت‌های پروژه خواهد بود.

مدل برنامه‌ریزی EPC

تعریف EPC (Engineering, Procurement, Construction)

مدل EPC یکی از شناخته‌شده‌ترین و پرکاربردترین روش‌های اجرای پروژه‌های بزرگ در ایران و جهان است. EPC مخفف سه واژه Engineering (مهندسی)، Procurement (تأمین) و Construction (ساخت‌وساز) است.

در این روش، پیمانکار اصلی مسئولیت کل پروژه را از طراحی تا خرید تجهیزات و اجرای کامل بر عهده دارد. به عبارت دیگر، کارفرما فقط نتیجه نهایی را تحویل می‌گیرد.

فرآیند اجرای پروژه به روش EPC

فرآیند EPC معمولاً شامل مراحل زیر است:

  1. مهندسی (Engineering): طراحی کامل پروژه توسط پیمانکار
  2. تأمین (Procurement): خرید تجهیزات، مصالح و سیستم‌ها
  3. ساخت‌وساز (Construction): اجرای پروژه و تحویل نهایی به کارفرما

در این مدل، پیمانکار EPC مسئولیت کلیه ریسک‌های طراحی، خرید و اجرا را بر عهده دارد.

نقش پیمانکار و کارفرما در این مدل

  • پیمانکار EPC: مسئول مستقیم همه مراحل پروژه
  • کارفرما: تنها بر روند کلی نظارت کرده و پروژه را پس از تکمیل تحویل می‌گیرد

این روش باعث می‌شود کارفرما دغدغه کمتری داشته باشد، اما باید پیمانکار را با دقت بیشتری انتخاب کند.

مزایا و معایب EPC در ایران

مزایا

  • کاهش درگیری کارفرما در جزئیات پروژه
  • کاهش احتمال اختلاف بین پیمانکاران جزء
  • سرعت بیشتر در اجرای پروژه به دلیل مدیریت یکپارچه

معایب

  • نیاز به پیمانکار توانمند و باتجربه
  • هزینه بالاتر نسبت به مدل‌های سنتی
  • وابستگی کامل کارفرما به پیمانکار

مثال واقعی از پروژه‌های EPC در ایران

بخش زیادی از پروژه‌های نفت، گاز و پتروشیمی ایران به روش EPC اجرا می‌شوند. برای مثال، ساخت پالایشگاه‌های عسلویه یا پروژه‌های خط لوله انتقال گاز، اغلب به صورت EPC به پیمانکاران داخلی یا خارجی واگذار می‌شوند. در این پروژه‌ها، پیمانکار EPC مسئول طراحی تجهیزات، خرید قطعات از بازار جهانی و اجرای کامل پروژه است.

مدل برنامه‌ریزی BOT

تعریف BOT (Build-Operate-Transfer)

مدل BOT یکی از روش‌های نوین تأمین مالی و اجرای پروژه‌های زیربنایی است. BOT مخفف سه واژه Build (ساخت)، Operate (بهره‌برداری) و Transfer (واگذاری) است.

در این روش، سرمایه‌گذار (پیمانکار یا کنسرسیوم) پروژه را با سرمایه خود اجرا می‌کند، برای مدت مشخص از آن بهره‌برداری می‌کند و در نهایت آن را به کارفرما یا دولت واگذار می‌نماید.

مدل برنامه‌ریزی پروژه

ساختار قراردادها و مسئولیت‌ها

  • پیمانکار سرمایه‌گذار: مسئول تأمین مالی، اجرای پروژه و بهره‌برداری
  • کارفرما (دولت یا بخش عمومی): پس از پایان دوره بهره‌برداری، مالک پروژه می‌شود.

این مدل برای پروژه‌های زیرساختی بسیار پرکاربرد است.

مزایا و ریسک‌های سرمایه‌گذاری در این روش

مزایا

  • جذب سرمایه‌گذاری بخش خصوصی یا خارجی
  • کاهش فشار مالی بر دولت
  • بهره‌برداری بهتر توسط سرمایه‌گذار به دلیل انگیزه سودآوری

ریسک‌ها

  • ریسک اقتصادی (تغییر نرخ ارز یا کاهش درآمد پیش‌بینی‌شده)
  • ریسک سیاسی و حقوقی (تغییر قوانین یا سیاست‌های دولتی)
  • ریسک ساخت و اجرا

کاربرد BOT در پروژه‌های زیرساختی

BOT معمولاً برای پروژه‌هایی استفاده می‌شود که سرمایه‌گذاری اولیه بسیار بالاست و دولت به‌تنهایی قادر به تأمین مالی نیست. مثال‌ها شامل:

  • آزادراه‌ها و بزرگراه‌ها
  • پروژه‌های مترو
  • نیروگاه‌های برق
  • تصفیه‌خانه‌های آب و فاضلاب

مثال واقعی از پروژه‌های BOT در ایران

یکی از نمونه‌های شناخته‌شده، آزادراه تهران–شمال است که بخشی از آن به روش BOT اجرا شد. همچنین در بخش انرژی، برخی از نیروگاه‌های سیکل ترکیبی ایران به‌صورت BOT توسط سرمایه‌گذاران داخلی و خارجی ساخته و بهره‌برداری شدند.

مدل برنامه‌ریزی مترمربعی

تعریف و کاربرد

مدل مترمربعی یکی از ساده‌ترین و پرکاربردترین روش‌های برآورد و برنامه‌ریزی پروژه‌های ساختمانی در ایران است. در این روش، هزینه ساخت پروژه به‌صورت تقریبی بر اساس مساحت زیربنا (مترمربع) برآورد می‌شود.

برای مثال، گفته می‌شود:

  • هزینه ساخت هر مترمربع ساختمان مسکونی با مصالح متوسط = ۸ تا ۱۰ میلیون تومان
  • هزینه ساخت هر مترمربع ساختمان لوکس = ۱۵ تا ۲۰ میلیون تومان

این مدل بیشتر در پروژه‌های کوچک و متوسط یا در مراحل اولیه برآورد هزینه به‌کار می‌رود.

شیوه برآورد هزینه بر اساس متراژ بنا

محاسبات در این روش به شکل زیر انجام می‌شود:

هزینه کل پروژه = متراژ زیربنا × هزینه ساخت هر مترمربع

این هزینه معمولاً شامل مواردی مثل اسکلت، سفت‌کاری و نازک‌کاری است. اما برخی هزینه‌های جانبی مثل تأسیسات خاص یا تجهیزات ویژه ممکن است جداگانه محاسبه شوند.

مزایا و معایب این روش

مزایا

  • سرعت و سادگی در محاسبات
  • مناسب برای برآورد اولیه پروژه
  • امکان مقایسه سریع پروژه‌های مشابه

معایب

  • دقت پایین نسبت به مدل‌های فهرست‌بهایی یا EPC
  • عدم پوشش تغییرات جزئی در مصالح و طراحی
  • امکان اختلاف بین کارفرما و پیمانکار به دلیل برآورد تقریبی

در چه پروژه‌هایی مناسب است؟

  • پروژه‌های کوچک مسکونی یا تجاری
  • برآورد اولیه هزینه قبل از تهیه نقشه‌های اجرایی
  • پروژه‌هایی که کارفرما فقط به تخمین سریع هزینه نیاز دارد

مثال واقعی از پروژه‌های ساختمانی

فرض کنید قصد ساخت یک ساختمان مسکونی ۱۰۰۰ مترمربعی دارید. اگر هزینه هر مترمربع ساخت ۹ میلیون تومان برآورد شود:

۱۰۰۰ × ۹,۰۰۰,۰۰۰ = ۹ میلیارد تومان

این برآورد می‌تواند مبنای اولیه تصمیم‌گیری کارفرما برای شروع پروژه باشد.

مقایسه ۴ مدل برنامه‌ریزی پروژه

جدول مقایسه‌ای

مدل برنامه‌ریزی مبنا دقت برآورد کاربرد اصلی مزایا معایب
فهرست‌بهایی فهرست‌بهای سازمان برنامه بسیار بالا پروژه‌های عمرانی دولتی شفافیت، استاندارد بودن زمان‌بر، کم‌انعطاف
EPC طراحی + تأمین + ساخت بالا پروژه‌های صنعتی و ملی مدیریت یکپارچه، سرعت بالا وابستگی کامل به پیمانکار
BOT ساخت + بهره‌برداری + واگذاری متوسط پروژه‌های زیربنایی جذب سرمایه، کاهش فشار مالی دولت ریسک اقتصادی و سیاسی
مترمربعی مساحت زیربنا پایین پروژه‌های کوچک و متوسط سادگی، سرعت عدم دقت کافی

کدام مدل برای چه پروژه‌ای مناسب‌تر است؟

  • فهرست‌بهایی: بهترین گزینه برای پروژه‌های دولتی و عمرانی استاندارد (پل، جاده، ساختمان‌های عمومی).
  • EPC: مناسب برای پروژه‌های بزرگ صنعتی مثل پالایشگاه، نیروگاه، پتروشیمی.
  • BOT: برای پروژه‌های زیرساختی با سرمایه بالا مثل مترو، آزادراه، نیروگاه.
  • مترمربعی: برای پروژه‌های کوچک مسکونی یا برآورد سریع هزینه.

اشتباهات رایج در انتخاب مدل برنامه‌ریزی

  • استفاده از مدل مترمربعی برای قراردادهای بزرگ → منجر به اختلاف مالی و عدم شفافیت.
  • استفاده از مدل فهرست‌بهایی در پروژه‌های نوین (مثلاً فناوری‌های جدید ساختمانی) → سختی در انطباق آیتم‌ها.
  • انتخاب BOT بدون بررسی ریسک‌های اقتصادی → شکست در بازگشت سرمایه.

📌 بیشتر بخوانید: PMBOK در پروژه‌های ساختمانی؛ استاندارد جهانی همراه با راهکار بومی اسکوپ

نقش نرم‌افزارهای مدیریت پروژه در این مدل‌ها

برنامه‌ریزی پروژه بدون ابزار مناسب، مثل رانندگی بدون نقشه است. هر کدام از مدل‌های برنامه‌ریزی که توضیح دادیم (فهرست‌بهایی، EPC، BOT و مترمربعی) نیازمند نرم‌افزارها و ابزارهایی برای اجرا و کنترل هستند.

Primavera و MS Project

این دو نرم‌افزار از قدیمی‌ترین و محبوب‌ترین ابزارهای مدیریت پروژه در ایران هستند. آن‌ها قابلیت‌هایی مثل:

  • تعریف WBS پروژه
  • تهیه برنامه زمان‌بندی
  • تخصیص منابع
  • محاسبه مسیر بحرانی (Critical Path)

را ارائه می‌دهند. این ابزارها برای مدل‌های فهرست‌بهایی و EPC بسیار پرکاربرد هستند.

📌 بیشتر بخوانید: مدیریت مصالح در ساخت‌وساز؛ از پیش‌بینی تا تحویل نهایی با اسکوپ

نرم‌افزار اسکوپ

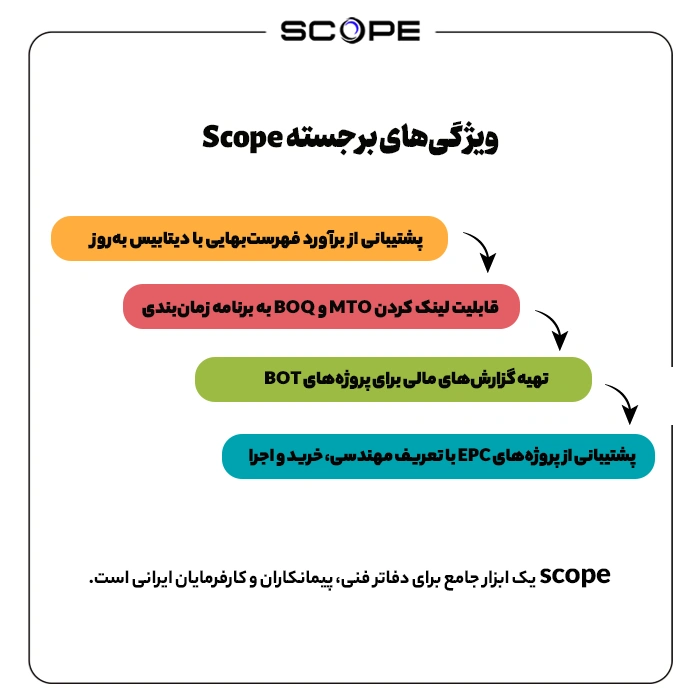

در کنار ابزارهای بین‌المللی، نرم‌افزار ایرانی Scope طراحی شده که کاملاً با شرایط و نیازهای پروژه‌های ایران سازگار است. ویژگی‌های برجسته Scope:

  • پشتیبانی از برآورد فهرست‌بهایی با دیتابیس به‌روز
  • قابلیت لینک کردن MTO و BOQ به برنامه زمان‌بندی
  • تهیه گزارش‌های مالی برای پروژه‌های BOT
  • پشتیبانی از پروژه‌های EPC با تعریف مهندسی، خرید و اجرا

به همین دلیل، اسکوپ یک ابزار جامع برای دفاتر فنی، پیمانکاران و کارفرمایان ایرانی است.نرم‌افزار Scope

📌 بیشتر بخوانید: مهارت‌های نرم لازم برای مدیر پروژه موفق در صنعت ساخت‌وساز

یادداشتی از اسکوپ

مدل برنامه‌ریزی پروژه مثل انتخاب استراتژی جنگی است: هر پروژه شرایط خودش را دارد و انتخاب نادرست می‌تواند کل نتیجه را تغییر دهد.

  • اگر با پروژه‌ای دولتی و عمرانی سر و کار دارید، مدل فهرست‌بهایی بهترین انتخاب است.
  • اگر پروژه‌ای صنعتی و ملی دارید، مدل EPC سرعت و یکپارچگی بیشتری به شما می‌دهد.
  • اگر پروژه شما زیرساختی و سرمایه‌بر است، مدل BOT گزینه‌ای ایده‌آل است.
  • اگر فقط به یک برآورد سریع و اولیه نیاز دارید، مدل مترمربعی کافی خواهد بود.

مهم این است که قبل از شروع پروژه، مدل مناسب را با توجه به اهداف، منابع مالی و شرایط قراردادی انتخاب کنید.

📌 بیشتر بخوانید: چگونه PMO در شرکت ساختمانی راه‌اندازی کنیم؟ راهنمای عملی همراه با ابزار اسکوپ

سوالات متداول

۱. کدام مدل در ایران بیشتر استفاده می‌شود؟

مدل فهرست‌بهایی بیشترین کاربرد را دارد، چون اغلب پروژه‌های دولتی بر اساس این روش برآورد و اجرا می‌شوند.

۲. آیا BOT برای پروژه‌های کوچک هم کاربرد دارد؟

خیر. BOT بیشتر برای پروژه‌های بزرگ و سرمایه‌بر مثل نیروگاه یا آزادراه مناسب است.

۳. تفاوت EPC و BOT در چیست؟

در EPC، پیمانکار فقط طراحی، تأمین و اجرا را انجام می‌دهد. اما در BOT، پیمانکار علاوه بر ساخت، مدتی پروژه را بهره‌برداری کرده و سپس به کارفرما تحویل می‌دهد.

۴. برنامه‌ریزی مترمربعی چقدر دقیق است؟

این روش فقط برای برآورد اولیه مناسب است. برای قراردادها و پروژه‌های دقیق، باید از روش‌های فهرست‌بهایی یا EPC استفاده شود.

۵. آیا نرم‌افزار اسکوپ از همه مدل‌ها پشتیبانی می‌کند؟

بله. نرم‌افزار Scope قابلیت مدیریت پروژه‌های فهرست‌بهایی، EPC و BOT را دارد و برای برآوردهای مترمربعی هم ابزارهای ساده‌ای ارائه می‌دهد.

📌 بیشتر بخوانید: ۱۰ اشتباه رایج در مدیریت کارگاه ساختمانی و راهکار نرم افزاری

جمع‌بندی نهایی

مدل‌های برنامه‌ریزی پروژه در ایران هر کدام جایگاه و کاربرد خاصی دارند. انتخاب درست بین فهرست‌بهایی، EPC، BOT و مترمربعی می‌تواند مسیر پروژه را هموار کرده و از اختلافات مالی، تأخیرها و شکست‌های احتمالی جلوگیری کند.

برای یک مدیر پروژه یا دفتر فنی حرفه‌ای، دانستن تفاوت این مدل‌ها و انتخاب صحیح آن‌ها، یک ابزار قدرت است. و برای اینکه این ابزار را به بهترین شکل استفاده کنید، نرم‌افزارهایی مثل Scope می‌توانند بازوی قوی شما باشند.
