چطور MTO را به WBS و برنامه زمانبندی متصل کنیم؟
در دنیای مدیریت پروژههای عمرانی، همیشه چالشی بزرگ وجود دارد: چطور اجزای فنی پروژه را به اجزای برنامهریزی و زمانبندی متصل کنیم؟ وقتی صحبت از دقت، پیشبینی منابع و جلوگیری از تأخیر میشود، ارتباط سهضلعی بین MTO (Material Take-Off)، WBS (ساختار شکست کار) و برنامه زمانبندی اهمیت فوقالعادهای پیدا میکند.
اگر تا حالا سعی کردهاید لیست اقلام دفتر فنی را با برنامهریزی پروژه هماهنگ کنید، احتمالاً با سردرگمی مواجه شدهاید. اینکه چه آیتمی مربوط به چه فعالیتیست؟ کجا مصرف میشود؟ چقدر از آن در چه زمانی نیاز داریم؟ اینجاست که اتصال MTO به WBS، مثل پل بین دو دنیای فنی و اجرایی عمل میکند.
در این مقاله میخواهیم دقیقاً همین موضوع را بشکافیم: چطور به صورت اصولی، حرفهای و کاربردی MTO را به WBS و برنامه زمانبندی وصل کنیم تا پروژهای بدون سردرگمی، دوبارهکاری و اتلاف منابع داشته باشیم.
چرا ارتباط MTO با WBS در پروژههای عمرانی حیاتی است؟
اگر بخواهیم فقط یک نقطه کلیدی برای موفقیت در کنترل پروژههای عمرانی انتخاب کنیم، بدون شک هماهنگی میان دفتر فنی و تیم برنامهریزی یکی از مهمترین عوامل است. اما این هماهنگی بدون ارتباط دقیق میان لیست اقلام (MTO) و ساختار شکست کار (WBS) عملاً بیمعناست. چرا؟ چون اگر ندانیم هر آیتم MTO کجا استفاده میشود و در چه زمانی باید تأمین شود، عملاً نمیتوانیم پروژه را بهدرستی زمانبندی کنیم یا منابع را بهینه تخصیص دهیم. بیایید بررسی کنیم چرا این ارتباط تا این حد حیاتی است.
نقش MTO در دفتر فنی
MTO یا Material Take-Off در واقع لیست دقیقی از تمام مصالح، اقلام و تجهیزات مورد نیاز برای اجرای بخشهای مختلف پروژه است. این لیست معمولاً از روی نقشهها، دیتاشیتها و مشخصات فنی تهیه میشود و جزئیاتی مثل تعداد، نوع، سایز، مشخصات فنی و واحد مصرف هر آیتم را در بر دارد.
نقش MTO در دفتر فنی فراتر از یک فایل اکسل ساده است. در حقیقت، این سند ستون فقرات برنامهریزی تدارکات، برآورد هزینه، مدیریت موجودی انبار و کنترل پیشرفت فیزیکی پروژه محسوب میشود. اگر این لیست دقیق و بهروز نباشد، کل پروژه روی شانهی اطلاعات اشتباه جلو میرود؛ چیزی که میتواند به فاجعهی مالی یا تأخیرهای سنگین منجر شود.
نقش WBS در کنترل پروژه
در طرف مقابل، WBS یا ساختار شکست کار چارچوبیست که پروژه را به اجزای قابل کنترل، قابل زمانبندی و قابل اندازهگیری تقسیم میکند. هر فعالیت در WBS معمولاً شامل یک کد منحصر به فرد، شرح فعالیت، مسئول اجرا و زمان مشخصی برای انجام آن است.
کنترل پروژه بدون WBS مثل رانندگی در جادهای بدون تابلو و نقشه است. نه میدانید کجا هستید، نه میدانید چقدر دیگر مانده، و نه اینکه چطور باید منابع را مدیریت کنید. WBS به شما کمک میکند دید شفاف و سیستماتیک از پروژه داشته باشید و فعالیتها را با دقت پیگیری کنید.
اما چرا باید این دو را به هم متصل کرد؟
حالا به اصل داستان میرسیم: چرا باید MTO را به WBS متصل کرد؟ جواب ساده است:
- تا بدانید هر آیتم از MTO دقیقاً در کدام فعالیت WBS مصرف میشود.
- بتوانید زمانبندی تأمین اقلام را با برنامهریزی پروژه هماهنگ کنید.
- امکان پایش پیشرفت پروژه بر اساس میزان مصرف واقعی مصالح را داشته باشید.
- بتوانید پیشبینی بهتری از بودجه مصرفی و آینده پروژه داشته باشید.
بدون این اتصال، دفتر فنی و تیم برنامهریزی مثل دو قطار روی ریلهای موازی هستند که هیچوقت به هم نمیرسند. اما با یکپارچهسازی MTO و WBS، این دو واحد با هم هماهنگ و همراستا میشوند و شما پروژهای روان، قابل کنترل و قابل پیشبینی خواهید داشت.

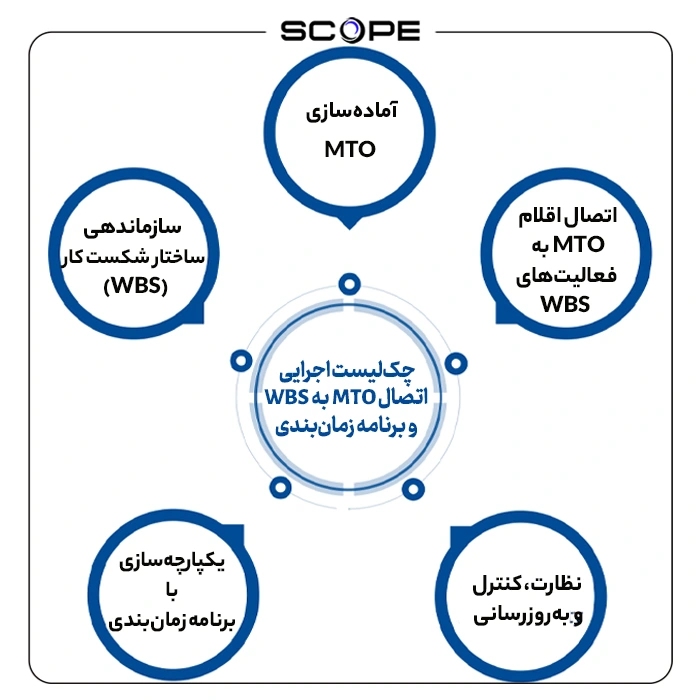

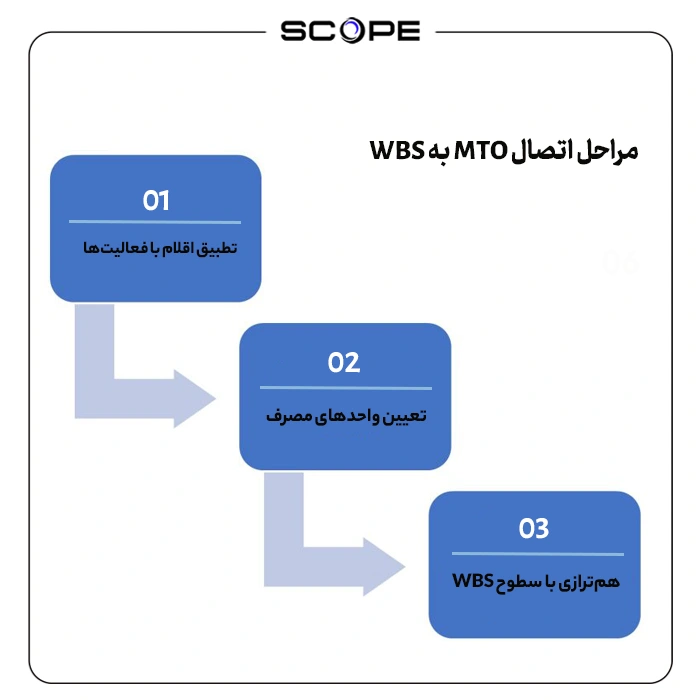

مراحل اتصال MTO به WBS (گامبهگام)
برای اینکه بتوانید MTO را به WBS بهدرستی متصل کنید، باید آن را یک فرایند ساختاریافته و دقیق ببینید. این کار صرفاً “match” کردن یک جدول با جدول دیگر نیست. در واقع، این اتصال یک لایهی تحلیلی و منطقی نیاز دارد که نهتنها باعث درک بهتر از نیازمندیهای پروژه میشود، بلکه ارتباط تنگاتنگ بین دفتر فنی و برنامهریزی را برقرار میسازد. در ادامه، به بررسی سه گام کلیدی در این فرایند میپردازیم:
مرحله ۱ – تطبیق اقلام با فعالیتها
در اولین مرحله، باید بدانید که هر آیتم موجود در MTO دقیقاً در کدام فعالیت پروژه مصرف میشود. این کار بهظاهر ساده است، اما واقعاً چالشی است، مخصوصاً در پروژههایی با صدها یا هزاران آیتم مختلف.
چطور انجامش دهیم؟
- ابتدا لیست کامل MTO را استخراج کنید (از روی نقشهها، دیتاشیتها و نقشههای شاپ).
- در کنار آن، ساختار شکست کار (WBS) را تا سطح فعالیت (Activity Level) باز کنید.
- حالا با همکاری تیم فنی و اجرایی، شروع به Map کردن آیتمها با فعالیتها کنید.
مثلاً:
- لولههای سایز 6 اینچ برای فعالیت “اجرای خط لوله در فاز 1”
- کابلهای فشار ضعیف برای فعالیت “نصب کابل در تابلوهای توزیع”
نکته:
این تطبیق نباید فقط بر اساس اسم فعالیت باشد؛ گاهی باید به محل مصرف، نوع سیستم (مثلاً لولهکشی آب یا گاز)، و حتی مشخصات فنی دقیق آیتم توجه کنید. همین دقت است که بعداً جلوی انحراف در زمانبندی و هزینه را میگیرد.
مرحله ۲ – تعیین واحدهای مصرف
بعد از اینکه تطبیق آیتم و فعالیت انجام شد، حالا باید بدانیم چه مقدار از هر آیتم در هر فعالیت مصرف میشود. بدون این داده، نمیتوان کنترل دقیقی روی پیشرفت پروژه یا تأمین اقلام داشت.
مثال کاربردی:
فرض کنید برای فعالیت “نصب تجهیزات مکانیکی در فاز 2” شما نیاز به 12 پیچ و مهره نوع A دارید. این عدد را باید در جدول اتصال MTO به WBS بنویسید.
- پیچ نوع A → فعالیت: نصب تجهیزات مکانیکی → مقدار: 12 عدد
در این مرحله بهتر است یک جدول تهیه کنید که شامل ستونهای زیر باشد:
| کد آیتم MTO | شرح آیتم | واحد مصرف | مقدار مصرف | فعالیت مربوط در WBS |
|---|---|---|---|---|
| MTO-001 | پیچ A | عدد | 12 | نصب تجهیزات مکانیکی |
این دادهها بعداً به درد تخصیص منابع، تأمین کالا، محاسبه پیشرفت فیزیکی و حتی بارگذاری برنامه زمانبندی خواهند خورد.
مرحله ۳ – همترازی با سطوح WBS
بسیاری از پروژهها از WBS چند سطحی استفاده میکنند. حالا چالش اینجاست که شما باید مشخص کنید هر آیتم در کدام سطح از WBS قرار میگیرد.
سطوح معمول WBS چیست؟
- سطح 1: پروژه
- سطح 2: فاز (مثلاً اجرای فاز اول)
- سطح 3: سیستم (مثلاً تاسیسات مکانیکی)
- سطح 4: بخش (مثلاً نصب پایپینگ)
- سطح 5: فعالیت اجرایی (مثلاً جوشکاری پایپینگ در منطقه A)
در این گام، باید مطمئن شوید هر آیتم MTO به دقیقترین سطح WBS که امکانپذیر است نسبت داده شده باشد. چرا؟ چون هر چه این اتصال دقیقتر باشد، تحلیلهای شما از پیشرفت پروژه هم دقیقتر خواهد بود.
نکته کلیدی:
از اشتراکگذاری فایل MTO خام با تیم برنامهریزی پرهیز کنید. ابتدا MTO باید توسط دفتر فنی پالایش و دستهبندی شده و سپس همراه با کدهای WBS در اختیار تیم زمانبندی قرار بگیرد.
این مرحله، مرحلهایست که اغلب پروژهها از آن صرفنظر میکنند یا سرسری انجامش میدهند و بعداً با مشکل همراستاسازی برنامه زمانبندی با واقعیات اجرایی روبهرو میشوند.
یکپارچهسازی MTO و برنامه زمانبندی (Time Integration)
تا اینجا یاد گرفتیم که چطور اقلام MTO را با فعالیتهای WBS مطابقت دهیم. اما بازی اصلی تازه شروع شده! اتصال این دو بدون لینک شدن به برنامه زمانبندی، فقط یک تمرین کاغذی است. برای اینکه کنترل پروژه واقعی باشد، باید بدانیم چه زمانی یک آیتم خاص از MTO نیاز است، در کدام بازه زمانی باید تأمین شود، و مصرف آن در چه تاریخی اتفاق میافتد. اینجا بحث Time Integration یا همان “یکپارچهسازی زمانی” مطرح میشود که حلقهی ارتباط بین دفتر فنی، برنامهریزی و تدارکات را کامل میکند.
مسیر جریان داده بین دفتر فنی و کنترل پروژه
یکپارچهسازی MTO با برنامه زمانبندی، نیاز به یک نگاه سیستمی دارد. یعنی باید بدانیم اطلاعات از کجا تولید میشود، چه کسی آن را تحلیل میکند و در کدام بخش استفاده میشود.
بیایید این جریان را مرحله به مرحله بشکافیم:
1. تهیه MTO توسط دفتر فنی
همه چیز از اینجا شروع میشود. MTO از روی نقشهها و مشخصات فنی تهیه میشود و شامل تمام اقلام پروژه است.
2. اتصال MTO به کدهای WBS
در مرحله قبلی گفتیم که هر آیتم MTO باید به یک فعالیت از WBS متصل شود. این همان “ماتریس ارتباطی” است که شامل کد MTO، شرح آیتم، کد WBS و مقدار مصرف است.
3. انتقال ماتریس به تیم برنامهریزی
حالا تیم برنامهریزی (Planning) باید بر اساس برنامه زمانبندی پروژه (مثلاً با استفاده از نرمافزار Primavera یا MSP)، مشخص کند هر فعالیت در چه بازهای انجام میشود.
4. استخراج نیازمندی زمانی اقلام
با استفاده از تاریخ شروع و پایان هر فعالیت در برنامه زمانبندی، میتوان مشخص کرد هر آیتم MTO دقیقاً در چه بازهای باید تهیه و در محل پروژه باشد.
مثلاً اگر “نصب لولههای فشار قوی در فاز 2” بین 15 دی تا 30 بهمن انجام میشود، پس تمام آیتمهای مربوط به آن باید تا قبل از 15 دی تأمین شده باشند.
5. برنامهریزی تدارکات و انبار
این اطلاعات بعداً به واحد خرید و انبار منتقل میشود تا بتوانند برنامهی تأمین مصالح را تنظیم کنند.
چرا این یکپارچهسازی حیاتی است؟
- جلوگیری از تأخیر در اجرا: وقتی اقلام درست در زمان درست در پروژه نباشند، کل برنامه متوقف میشود.
- کاهش خواب سرمایه: تهیه اقلام زودتر از موعد مصرف باعث پر شدن انبار و بلوکه شدن بودجه میشود.
- افزایش دقت در گزارشدهی: شما میتوانید میزان پیشرفت پروژه را بر اساس میزان مصرف اقلام واقعی بررسی کنید.
- ارتباط زنده بین دفتر فنی و کنترل پروژه: همه واحدها به اطلاعات دقیق و بروز دسترسی دارند، بدون اینکه نیاز به دوبارهکاری باشد.
ابزار مناسب برای این کار چیست؟
برای اینکه این فرآیند دقیق، سریع و بدون خطا اجرا شود، به ابزاری نیاز دارید که هم ساختار MTO، هم ساختار WBS و هم برنامه زمانبندی را یکجا داشته باشد. نرمافزارهایی مثل Scope دقیقاً همین نیاز را پاسخ میدهند.
در ادامه به شما نشان میدهیم چطور نرمافزار اسکوپ این کار را خودکار و بدون دردسر انجام میدهد.
ارتباط MTO و WBS چه مزایایی برای برنامهریزی دارد؟
وقتی صحبت از برنامهریزی در پروژههای عمرانی میشود، همهچیز به یک چیز برمیگردد: اطلاعات دقیق در زمان مناسب. حالا تصور کنید برنامهریز پروژه بدون اینکه بداند چه اقلامی در چه زمانی مورد نیاز است، بخواهد زمانبندی تنظیم کند! دقیقاً مثل کسی است که بخواهد کیک بپزد، بدون اینکه بداند مواد لازم چیست یا چقدر زمان میبرد. اتصال MTO به WBS دقیقاً این مشکل را حل میکند و اطلاعات فنی پروژه را به زمانبندی آن متصل میسازد.

در ادامه مهمترین مزایای این اتصال را مرور میکنیم:
1. کنترل پیشرفت پروژه با دقت بالا
وقتی بدانید هر آیتم از MTO مربوط به کدام فعالیت است، میتوانید پیشرفت فیزیکی پروژه را بر اساس مصرف واقعی مصالح و تجهیزات ارزیابی کنید. دیگر خبری از درصدهای تخمینی نیست؛ شما واقعاً میدانید چه مقدار از هر آیتم مصرف شده و چه فعالیتهایی انجام شدهاند.
مثال:
اگر 500 متر کابل برای یک فعالیت تعریف شده و تا امروز 300 متر از آن مصرف شده، پس بهراحتی میتوان گفت 60٪ آن فعالیت پیش رفته است. این یعنی گزارشهای قابل اتکا، بدون حدس و گمان.
2. بهینهسازی تأمین مصالح و تجهیزات
با لینک شدن MTO به WBS و برنامه زمانبندی، میدانید هر آیتم در چه زمانی مصرف میشود و بر این اساس، میتوانید برنامه خرید و تأمین را بچینید. این به شما کمک میکند:
- اقلام را نه زودتر و نه دیرتر از زمان مصرف تهیه کنید.
- از انبارداری بیشازحد جلوگیری کنید.
- مانع از تأخیر بهدلیل کمبود مصالح شوید.
3. کاهش هزینههای پروژه
وقتی مواد و تجهیزات درست در زمان درست وارد پروژه شوند، نهتنها از اتلاف سرمایه جلوگیری میشود، بلکه عملیات اجرا نیز بدون توقف و اضافهکاری جلو میرود. این یعنی:
- کاهش هزینههای خواب تجهیزات و نیروی انسانی
- جلوگیری از دوبارهکاریها
- کنترل دقیق بودجه
4. ارتباط مؤثر بین تیمهای پروژه
یکی از مشکلات رایج در پروژهها، فاصله ذهنی و اطلاعاتی بین دفتر فنی و واحد برنامهریزی است. با اتصال MTO به WBS، این دو تیم زبان مشترکی پیدا میکنند. حالا برنامهریز میفهمد که فعالیتی که تعریف کرده، دقیقاً به چه آیتمهایی وابسته است. و دفتر فنی هم درک بهتری از زمانبندی دارد.
5. ایجاد امکان فیلتر، گزارش و تحلیل پیشرفته
وقتی MTO، WBS و برنامه زمانبندی بههم متصل باشند، میتوانید گزارشهایی بسیار دقیق استخراج کنید، از جمله:
- چه اقلامی برای هفته آینده نیاز است؟
- کدام فعالیتها دچار تأخیر تأمین شدهاند؟
- کدام آیتمهای پرمصرف هنوز تأمین نشدهاند؟
- پیشرفت فیزیکی هر WBS بر اساس مصرف واقعی چقدر است؟
6. تقویت کنترل پروژه بر اساس دادههای واقعی
در بسیاری از پروژهها، پیشرفت پروژه صرفاً بر اساس اظهارات مجریان یا درصدهای تقریبی محاسبه میشود. اما با یکپارچهسازی دادهها، شما به جای «حدس»، با «اطمینان» گزارش میدهید. این یعنی:
- دقت بیشتر در تصمیمگیری
- مستندسازی شفافتر
- آمادگی بهتر برای جلسات کنترل پروژه
در یک جمله اگر بخواهیم بگوییم: اتصال MTO به WBS همان عاملیست که اطلاعات پروژه را از حالت جزیرهای به حالت یکپارچه و قابل تحلیل تبدیل میکند.
اما همهچیز همیشه طبق برنامه پیش نمیرود! در بخش بعدی، به اشتباهات رایجی میپردازیم که هنگام لینک کردن MTO و WBS ممکن است مرتکب شویم…
اشتباهات رایج هنگام لینک کردن MTO و WBS
تا اینجا متوجه شدیم که اتصال MTO به WBS چقدر حیاتی و پُرمنفعت است. اما واقعیت این است که بسیاری از پروژهها در اجرای این اتصال، دچار خطاهای بزرگ و پرهزینه میشوند. اشتباهاتی که شاید در ظاهر ساده به نظر برسند، اما میتوانند باعث بروز تأخیرهای جدی، افزایش هزینهها و حتی ناهماهنگی کامل بین واحدها شوند.
در این بخش قصد داریم رایجترین اشتباهاتی را که در پروژههای عمرانی هنگام لینک کردن لیست اقلام (MTO) با ساختار شکست کار (WBS) رخ میدهد بررسی کنیم—تا شما با چشمان باز از آنها جلوگیری کنید.
1. لینک کردن در سطح بسیار کلی یا بسیار جزئی
یکی از رایجترین اشتباهات، انتخاب سطح نادرست از WBS برای لینک کردن آیتمهای MTO است.
- اگر ارتباط MTO را در سطح خیلی کلی انجام دهید (مثلاً فقط در سطح فاز یا سیستم)، در آینده نمیتوانید تحلیل دقیق داشته باشید یا پیشرفت فیزیکی واقعی را رصد کنید.
- برعکس، اگر خیلی جزئینگر باشید (مثلاً هر پیچ یا بست را به فعالیت خاصی لینک کنید)، مدیریت این حجم اطلاعات شما را فلج میکند.
راهحل: یک سطح منطقی از WBS انتخاب کنید که هم قابل کنترل باشد و هم قابلیت پیادهسازی داشته باشد.
2. بیتوجهی به واحد مصرف
بسیاری از افراد هنگام لینک کردن MTO با WBS فقط به نوع اقلام و فعالیت توجه دارند و واحد مصرف را فراموش میکنند. اما اگر واحدها بهدرستی مشخص نشده باشند (مثلاً متر، عدد، کیلوگرم)، بعداً نمیتوانید محاسبه درستی از میزان مصرف داشته باشید یا دادهها را وارد برنامهریزی کنید.
راهحل: مطمئن شوید هر آیتم در MTO دارای واحد دقیق و استاندارد (طبق فهرستبها یا دستورالعمل پروژه) است.
3. استفاده از فایلهای جداگانه و بدون همراستایی
گاهی دفتر فنی یک فایل اکسل شامل MTO دارد، واحد برنامهریزی فایل WBS را در یک نرمافزار دیگر نگهداری میکند، و این دو فایل هیچ زبان مشترکی ندارند. این وضعیت نهتنها خطا تولید میکند، بلکه کار را برای همه تیمها سخت میکند.
راهحل: از ابزار یا پلتفرمی استفاده کنید که هر دو بخش را در یک محیط یکپارچه پشتیبانی کند (مثلاً Scope).
4. نادیده گرفتن تغییرات در طول پروژه
MTO یک سند ثابت نیست؛ با پیشرفت طراحی یا اجرا ممکن است تغییراتی در آن ایجاد شود. اما اگر این تغییرات بهموقع در لینک MTO و WBS اعمال نشوند، شما با دادههایی کار میکنید که دیگر اعتبار ندارند.
راهحل: فرآیند بازنگری و بهروزرسانی MTO و لینک آن با WBS باید تعریفشده، سیستماتیک و قابل پیگیری باشد.
5. عدم مشارکت تیمهای مختلف
اتصال MTO به WBS فقط وظیفهی یک نفر یا یک واحد خاص نیست. گاهی پروژهها این فرآیند را فقط به تیم فنی یا فقط به برنامهریزی میسپارند، بدون اینکه تیم اجرا، خرید، انبار یا کنترل پروژه دخالت داده شوند.
راهحل: این فرآیند باید مشارکتی باشد. بهترین نتایج زمانی حاصل میشود که تیمها با هم روی تعریف فعالیتها، اقلام و زمانبندی توافق کنند.
6. لینک نکردن آیتمهای کماهمیت
گاهی فکر میکنیم بعضی آیتمها «خیلی کمارزش» هستند که بخواهیم به WBS وصلشان کنیم. اما همین موارد کوچک، مثل بست، پیچ یا چسب، اگر نباشند یا دیر برسند، میتوانند کل فعالیت را متوقف کنند.
راهحل: تمام آیتمهایی که روی زمانبندی فعالیتها اثر دارند—even the small stuff—باید در لینکسازی لحاظ شوند.
در نهایت، اشتباهات در لینک کردن MTO و WBS خیلی وقتها نتیجه عجله، کمدقتی یا نداشتن ابزار مناسب است. اگر از ابتدا با دقت و سیستم جلو بروید، از صدها ساعت اصلاح بعدی جلوگیری خواهید کرد.
و حالا وقت آن رسیده که ببینیم نرمافزار اسکوپ چطور این فرآیند را بهشکل هوشمند و خودکار انجام میدهد.

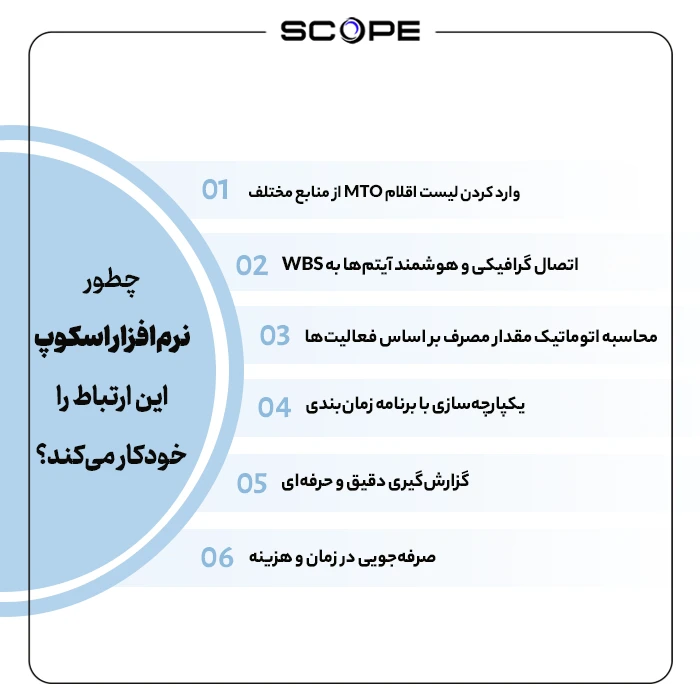

چطور نرمافزار اسکوپ این ارتباط را خودکار میکند؟
تا اینجای مقاله، دیدیم که چطور اتصال MTO به WBS و برنامه زمانبندی یک فرآیند حیاتی اما پیچیده است. حالا فرض کنید بخواهید این مراحل را به صورت دستی در پروژهای با صدها یا حتی هزاران آیتم اجرا کنید؛ نتیجهاش چی میشه؟
- خطاهای انسانی بالا
- صرف وقت زیاد برای لینک کردن دستی
- ناهماهنگی بین دفتر فنی، برنامهریزی و تدارکات
- و در نهایت: تأخیر، دوبارهکاری و هزینههای مازاد
اما اینجاست که نرمافزار اسکوپ (Scope) وارد میدان میشود و این فرآیند را به شکلی هوشمند، خودکار و بیدردسر برای شما انجام میدهد. بیایید ببینیم چطور!
1. وارد کردن لیست اقلام MTO از منابع مختلف
در اسکوپ میتوانید MTO را از هر منبعی که دارید (فایل اکسل، خروجی مدل سهبعدی، فایل دیتاشیت یا نرمافزار طراحی) وارد کنید. نرمافزار به صورت هوشمند ستونها را شناسایی میکند و به شما امکان میدهد:
- ساختار کدینگ اقلام را تعریف کنید.
- فیلدهایی مثل واحد، مقدار، محل مصرف و غیره را تنظیم کنید.
- آیتمها را دستهبندی (Tag) کنید.
نتیجه: شما یک MTO ساختارمند، تمیز و آماده لینک دارید.
2. اتصال گرافیکی و هوشمند آیتمها به WBS
یکی از قابلیتهای فوقالعاده اسکوپ، لینکسازی Drag & Drop است. یعنی میتوانید هر آیتم از MTO را فقط با کشیدن، به فعالیت مربوط در WBS متصل کنید. حتی اگر صدها آیتم داشته باشید، با ابزارهای فیلتر، دستهبندی و جستوجوی هوشمند، میتوانید در عرض چند ساعت کار هفتهها را جلو بیندازید.
- سیستم پیشنهاد میدهد که کدام آیتمها به کدام فعالیتها مرتبط هستند
- میتوانید با یک کلیک چندین آیتم را به یک فعالیت لینک کنید
- میتوانید فعالیتهای تکراری را الگو قرار دهید
3. محاسبه اتوماتیک مقدار مصرف بر اساس فعالیتها
پس از لینک شدن، اسکوپ بهطور خودکار مقدار اقلام مصرفی هر فعالیت را محاسبه میکند و در جدول ارتباطی ثبت میکند. این یعنی دیگر نیازی نیست دستی بنویسید:
“برای فعالیت A، مقدار ۵۰ متر لوله مصرف میشود”
بلکه خود نرمافزار این اطلاعات را از روی آیتمها و مقدارهای مشخصشده تحلیل میکند.
4. یکپارچهسازی با برنامه زمانبندی
یکی از نقاط قوت اسکوپ این است که میتواند با فایلهای MSP و Primavera ارتباط برقرار کند. یعنی:
- میتوانید فایل .xer یا .xml برنامه زمانبندی را وارد کنید
- WBS و Activities با ساختار اصلی وارد میشوند
- لینکهای ساختهشده بین MTO و WBS به برنامه زمانبندی متصل میشود
- حتی میتوانید اطلاعات پیشرفت فیزیکی را هم از طریق همین لینک دنبال کنید
نتیجه: شما یک سیستم کامل دارید که میتواند:
- برای هر آیتم، زمان مصرف را مشخص کند
- مقدار مورد نیاز در هر هفته یا ماه را محاسبه کند
- گزارش تأخیر یا تأمین را ارائه دهد
5. گزارشگیری دقیق و حرفهای
حالا که تمام دادهها در یک سیستم مجتمع قرار دارند، میتوانید با چند کلیک گزارشهای زیر را داشته باشید:
- لیست اقلام مصرفشده در هر فعالیت
- برنامه تأمین مصالح بر اساس زمانبندی
- پیشرفت فیزیکی بر مبنای مصرف واقعی
- لیست اقلام تأمیننشده و احتمال تأخیر آنها
و همه اینها، بدون نیاز به اکسلبازیهای طاقتفرسا یا وارد کردن دستی دادهها.
6. صرفهجویی در زمان و هزینه
چیزی که اسکوپ را از سایر ابزارها متمایز میکند، سادگی در عین حرفهای بودن است. با استفاده از اسکوپ:
- زمان لینکسازی تا ۸۰٪ کاهش مییابد
- خطاهای انسانی به حداقل میرسد
- پروژهها با دقت بالاتر و هزینهی کمتر مدیریت میشوند
🎯 برای اتصال خودکار MTO به WBS، دمو اسکوپ را ببینید.
برای دریافت دمو کلیک کنید.
در ادامه، مزایای کلیدی استفاده از اسکوپ در کل چرخه برنامهریزی و اجرای پروژه را بررسی میکنیم.
مزایای استفاده از نرمافزار اسکوپ در اتصال MTO، WBS و زمانبندی
تا اینجا به خوبی دیدیم که نرمافزار اسکوپ چگونه فرآیند پیچیدهی اتصال بین اقلام فنی (MTO)، ساختار شکست کار (WBS)، و برنامه زمانبندی پروژه را ساده، سریع و دقیق انجام میدهد. اما واقعاً چرا باید از اسکوپ استفاده کنیم؟ مگر نمیشود این کارها را دستی یا با اکسل انجام داد؟ جواب کوتاه این است: بله، میشود—but با چه هزینهای؟
در این بخش، میخواهیم نگاه دقیقتری بیندازیم به مزایای کلیدی استفاده از اسکوپ و اینکه این نرمافزار چگونه عملکرد تیم پروژه، دقت برنامهریزی و کنترل هزینهها را متحول میکند.
1. کاهش زمان فرآیند لینکسازی تا بیش از 80٪
در روشهای سنتی، هماهنگسازی MTO با WBS و برنامه زمانبندی میتواند هفتهها زمان ببرد. هر تغییری نیاز به بازنگری دستی دارد و اشتباهات به راحتی رخ میدهند. اما با اسکوپ:
- فرآیند لینکسازی MTO به WBS با قابلیت Drag & Drop ساده میشود
- ماتریسهای ارتباطی بهصورت هوشمند تولید و اصلاح میشوند
- با هر بهروزرسانی، دادهها خودکار Sync میشوند
نتیجه: شما در زمان، انرژی و هزینه صرفهجویی میکنید.
2. جلوگیری از خطاهای انسانی
بزرگترین دشمن کنترل پروژه، خطای انسانی در ثبت، دستهبندی و تحلیل دادههاست. وقتی از فایلهای اکسل و ورود دستی اطلاعات استفاده میکنید، احتمال خطا بسیار بالاست. اسکوپ این مشکل را حل میکند:
- ساختارهای ورودی استاندارد دارد
- هشدارها و ولیدیشنهای هوشمند دارد
- همهچیز قابل ردگیری و audit است
نتیجه: دقت شما بالا میرود و نیاز به بازبینیهای تکراری کاهش مییابد.
3. هماهنگی بینظیر بین دفتر فنی و برنامهریزی
اسکوپ یک بستر یکپارچه است که هم تیم فنی و هم تیم برنامهریزی میتوانند روی آن کار کنند. یعنی:
- دفتر فنی لیست اقلام را وارد و دستهبندی میکند
- تیم برنامهریزی ساختار WBS و زمانبندی را تعریف میکند
- و هر دو در یک محیط شفاف و زنده با هم تعامل دارند
نتیجه: حذف دوبارهکاری، هماهنگی کامل تیمها، و تصمیمگیری سریعتر
4. گزارشگیری لحظهای و هوشمند
یکی از ویژگیهای بینظیر اسکوپ، قابلیت گزارشگیری سریع و پیشرفته آن است. شما میتوانید تنها با چند کلیک:
- پیشرفت فیزیکی پروژه را ببینید
- نیازمندیهای تدارکات برای هفته آینده را استخراج کنید
- اقلام تأمیننشده یا دارای ریسک تأخیر را بشناسید
- و حتی خروجیهایی مخصوص جلسات کنترل پروژه تهیه کنید
نتیجه: شما همیشه آمادهاید و حرف برای گفتن دارید.
5. بهروزرسانی سریع در صورت تغییرات طراحی یا برنامهریزی
در پروژههای واقعی، تغییر اجتنابناپذیر است—چه تغییر در نقشهها، چه در زمانبندی. با اسکوپ، نیازی نیست از صفر شروع کنید:
- فقط فایل جدید را وارد میکنید
- تغییرات تشخیص داده میشوند
- لینکها و دادهها بهصورت هوشمند بهروزرسانی میشوند
نتیجه: پایداری اطلاعات و انعطافپذیری در برابر تغییرات
6. آمادهسازی برای دیجیتالسازی کامل پروژهها
اگر پروژه شما قصد دارد وارد فاز دیجیتالسازی (Digital Transformation) شود، اسکوپ به شما کمک میکند پایههای آن را محکم بچینید. اتصال MTO، WBS و زمانبندی فقط آغاز راه است—اسکوپ قابلیت اتصال به BIM، ERP، نرمافزارهای کنترل هزینه و سیستمهای تدارکات را هم دارد.
نتیجه: یکپارچگی کامل سیستمهای پروژه در آیندهای نزدیک
استفاده از اسکوپ نهفقط یک انتخاب، بلکه یک تصمیم استراتژیک برای پروژههاییست که بهدنبال دقت، سرعت، هماهنگی و شفافیت هستند.
در ادامه مقاله، نمونهای از پیادهسازی موفق اتصال MTO به WBS در یک پروژه عمرانی واقعی با استفاده از اسکوپ را مرور خواهیم کرد.
مطالعه موردی: نمونه اتصال موفق MTO به WBS در یک پروژه عمرانی
برای درک بهتر اثرات واقعی اتصال MTO به WBS و برنامه زمانبندی، هیچچیز بهتر از یک مطالعه موردی واقعی نیست. در این بخش، نگاهی میاندازیم به تجربهی یکی از پروژههای عمرانی بزرگ که با استفاده از نرمافزار اسکوپ توانست چالشهای بزرگی را پشت سر بگذارد و کنترل پروژه را به شکل چشمگیری بهبود دهد.
پروژه: احداث تصفیهخانه فاضلاب شهری – فاز دوم
- محل اجرا: استان خوزستان
- کارفرما: شرکت آب و فاضلاب منطقهای
- مدت پروژه: 24 ماه
- محدوده کاری: اجرای تأسیسات مکانیکی و الکتریکال، پایپینگ، سازه، و ابزار دقیق
- حجم اقلام MTO: بیش از 3,000 آیتم از انواع لولهها، اتصالات، شیرآلات، کابل، ترانکینگ، تجهیزات نصب و…
- تعداد فعالیتهای WBS: 850 فعالیت در سطوح مختلف
مشکلات اولیه پروژه قبل از اسکوپ
پروژه با چالشهای بزرگی روبهرو بود:
- لیست اقلام دفتر فنی به صورت فایل اکسل پراکنده وجود داشت
- برنامه زمانبندی اولیه بدون درنظر گرفتن منابع واقعی تهیه شده بود
- تیم برنامهریزی نمیدانست هر فعالیت به چه اقلامی نیاز دارد
- تدارکات مصالح بارها با تأخیر انجام میشد، چون اطلاعات کافی از نیاز زمانی اقلام وجود نداشت
- گزارشهای پیشرفت فیزیکی دقیق نبودند؛ همهچیز بر اساس تخمین بود
ورود اسکوپ و روند اجرا
تیم پروژه تصمیم گرفت برای حل این چالشها، از نرمافزار اسکوپ استفاده کند.
1. بارگذاری لیست اقلام
- کل MTO پروژه از فایلهای اکسل، نقشههای PDF و مدل BIM استخراج شد
- هر آیتم بهصورت ساختارمند وارد اسکوپ شد (با کد، شرح، واحد، مقدار، محل مصرف)
2. ساختاردهی WBS در اسکوپ
- برنامه زمانبندی پروژه از Primavera وارد اسکوپ شد
- تمام فعالیتها بهصورت سلسلهمراتبی نمایش داده شدند
3. لینکسازی بین اقلام و فعالیتها
- تیم فنی و برنامهریزی با همکاری یکدیگر، آیتمهای MTO را به فعالیتهای WBS متصل کردند
- بیش از 3,000 لینک در کمتر از یک هفته ایجاد شد
- نرمافزار پیشنهادهای خودکار برای لینکسازی ارائه داد (براساس اسم، سیستم و محل مصرف)
4. اتصال به برنامه زمانبندی
- فعالیتهای برنامه زمانبندی با تاریخهای شروع و پایان به اقلام MTO لینک شدند
- نرمافزار نیازمندی زمانی اقلام را محاسبه کرد (مثلاً شیرآلات خاص برای نصب بین 15 بهمن تا 10 اسفند)
نتایج بهدستآمده
بعد از گذشت فقط 2 ماه از اجرای اسکوپ، تغییرات زیر در پروژه مشهود بود:
| شاخص | قبل از اسکوپ | بعد از اسکوپ |
|---|---|---|
| دقت پیشرفت فیزیکی | بر اساس تخمین (±20%) | بر اساس مصرف واقعی (±2%) |
| زمان تأمین اقلام | با تأخیر میانگین 15 روز | تأمین در زمان صحیح با دقت 90% |
| گزارشگیری | دستی، وقتگیر و پرخطا | خودکار، دقیق و سریع |
| تعداد جلسات هماهنگی پرتنش | بالا | به شدت کاهش یافت |
| رضایت کارفرما | پایین | افزایش 3 برابری پس از ارائه گزارش دقیق |
نکته قابل توجه:
در این پروژه، فقط با اتصال MTO به WBS، کنترل پروژه به جای «عکسالعملی» بودن، به «پیشگیرانه» تبدیل شد. یعنی قبل از آنکه مشکلی به وجود بیاید، تیمها میدانستند چه کاری، با چه منابعی، در چه زمانی باید انجام شود.
این تجربه نشان میدهد که وقتی اطلاعات فنی، اجرایی و زمانی در یک بستر واحد همراستا شوند، پروژهها از حالت سردرگمی خارج شده و تبدیل به ماشینی روان و هدفمند میشوند.
چکلیست اتصال MTO به WBS برای مدیران پروژه
اگر شما مدیر پروژه، سرپرست دفتر فنی یا برنامهریز هستید و میخواهید فرآیند اتصال MTO به WBS و زمانبندی را در پروژهتان پیادهسازی کنید، یک نقشه راه عملیاتی نیاز دارید.
در این بخش، یک چکلیست جامع و کاربردی ارائه میکنیم که مراحل اصلی، نکات کلیدی و اقدامات ضروری را شامل میشود. با استفاده از این چکلیست، میتوانید اطمینان حاصل کنید که فرآیند لینکسازی به درستی و بدون نقص انجام میشود.
چکلیست اجرایی اتصال MTO به WBS و برنامه زمانبندی
مرحله ۱: آمادهسازی MTO
- دریافت آخرین ورژن نقشهها، دیتاشیتها و مستندات فنی
- تهیه لیست کامل اقلام مورد نیاز پروژه با تمام جزئیات (کد، شرح، واحد، مقدار)
- دستهبندی اقلام بر اساس سیستم، محل مصرف، فاز اجرایی و تخصص
- بررسی و نهاییسازی واحدهای مصرف بر اساس استانداردهای پروژه
- پالایش اقلام تکراری یا بدون کاربرد
مرحله ۲: سازماندهی ساختار شکست کار (WBS)
- تعریف سطوح WBS از بالا به پایین (Project > Phase > System > Subsystem > Activity)
- بررسی و اصلاح نامگذاریها و کدهای WBS برای یکنواختی
- تهیه لیست فعالیتهای اجرایی با کد و شرح کامل
- تطبیق ساختار WBS با برنامه زمانبندی (MSP / Primavera)
مرحله ۳: اتصال اقلام MTO به فعالیتهای WBS
- ایجاد جدول لینک ارتباطی بین آیتمهای MTO و کدهای WBS
- تعریف مقادیر مصرف هر آیتم در هر فعالیت (Quantity per Activity)
- بررسی صحت لینکها با واحد اجرا و دفتر فنی
- استفاده از نرمافزار برای سرعت بخشیدن به لینکسازی (مثل Scope)
- مستندسازی کامل ساختار لینکها برای استفادههای بعدی
مرحله ۴: یکپارچهسازی با برنامه زمانبندی
- وارد کردن برنامه زمانبندی پروژه (XER/XML) در سیستم یکپارچه
- تطبیق تاریخهای فعالیتها با تاریخ مورد نیاز تأمین اقلام
- استخراج برنامه تأمین مصالح (Procurement Plan)
- تولید گزارش نیازمندی زمانی اقلام برای واحد خرید و انبار
مرحله ۵: نظارت، کنترل و بهروزرسانی
- مانیتورینگ مصرف واقعی اقلام در اجرای پروژه
- بهروزرسانی دادههای MTO در صورت تغییرات طراحی
- تطبیق پیشرفت فیزیکی واقعی با مصرف اقلام
- بازنگری دورهای در لینکهای MTO ↔ WBS ↔ Schedule
- مستندسازی انحرافات و اصلاح مسیر
نکات طلایی در اجرای چکلیست:
- سعی کنید فرآیند لینکسازی را در ابتدای پروژه انجام دهید—not in the middle of chaos!
- حتماً تیمی چندبخشی برای این کار تشکیل دهید (فنی، برنامهریزی، خرید، انبار)
- از ابزارهای نرمافزاری استفاده کنید؛ بدون آنها، اجرای دقیق این فرآیند تقریباً غیرممکن است
- حتماً جلسات بازنگری و اصلاح برگزار کنید
- دادههای شما باید زنده و در لحظه قابل استفاده باشند—not static spreadsheets
با اجرای این چکلیست، نهتنها فرآیند اتصال MTO به WBS را حرفهای و بدون خطا انجام میدهید، بلکه پایههای یک سیستم کنترل پروژه دقیق، علمی و آیندهنگر را در پروژه خود بنا میکنید.
مقایسه: روش دستی vs روش خودکار اتصال MTO به WBS
یکی از سوالاتی که همیشه در جلسات برنامهریزی یا دفتر فنی مطرح میشود این است:
«آیا واقعاً لازم است برای اتصال MTO به WBS از نرمافزار استفاده کنیم؟ نمیشود این کار را دستی هم انجام داد؟»
پاسخ این سوال بستگی به حجم پروژه، منابع انسانی، و میزان دقت موردنیاز دارد. اما اگر واقعبین باشیم، روش دستی فقط در پروژههای بسیار کوچک یا با ساختار ساده قابل مدیریت است. در سایر پروژهها، روش دستی میتواند مثل حرکت در یک مینگذاری اطلاعاتی باشد—دیر یا زود، منفجر میشوید!
در این بخش میخواهیم با یک مقایسه دقیق و روشمند، نشان دهیم که استفاده از ابزارهایی مثل اسکوپ چقدر میتواند فرآیند اتصال MTO و WBS را متحول کند.
جدول مقایسه روش دستی و روش خودکار
| ویژگیها | روش دستی (Excel/کاغذی) | روش خودکار (نرمافزار اسکوپ) |
|---|---|---|
| سرعت اجرا | بسیار پایین | بسیار بالا (تا ۸۰٪ سریعتر) |
| دقت دادهها | پایین (بهخاطر خطاهای انسانی) | بالا (ولیدیشن خودکار، الگوریتمهای هوشمند) |
| قابلیت پیگیری تغییرات | تقریباً صفر | امکان Audit، تاریخچه تغییرات |
| همکاری تیمی | پراکنده، از طریق ایمیل یا فایل | یکپارچه و مبتنی بر Role-Based Access |
| گزارشگیری | دستی، زمانبر، مستعد خطا | خودکار، لحظهای، سفارشیسازیشده |
| آپدیت برنامه زمانبندی | نیاز به وارد کردن دستی مقادیر | همگامسازی مستقیم با MSP / Primavera |
| یادگیری و آموزش | نیازمند آموزش مداوم افراد | رابط کاربری ساده، آموزش سریع |
| مقیاسپذیری | بسیار محدود | قابل گسترش برای پروژههای بزرگ |
| هزینه اجرای بلندمدت | بالا (بهدلیل دوبارهکاری و تأخیر) | مقرونبهصرفه بهخاطر کاهش خطا و افزایش سرعت |
| مستندسازی فرآیند | ضعیف و ناپیوسته | کامل، قابل دانلود و قابل ارائه به کارفرما |
نمونهای از اثر تفاوت در واقعیت پروژه
فرض کنید پروژهای با 1200 آیتم MTO دارید که باید به 400 فعالیت WBS لینک شود:
| سناریو | روش دستی | روش خودکار (اسکوپ) |
|---|---|---|
| زمان مورد نیاز برای لینکسازی کامل | 3 هفته کاری | 2 روز کاری |
| درصد خطای اولیه تخمینی | حدود 15٪ | کمتر از 1٪ |
| درصد رضایت تیم اجرایی | پایین (به دلیل ناهماهنگی) | بالا (به دلیل شفافیت کامل) |
| تعداد بار اصلاح و بازبینی | زیاد | بسیار کم |
پس کی باید از روش دستی استفاده کنیم؟
- وقتی پروژه بسیار کوچک است (مثلاً زیر 100 آیتم MTO)
- وقتی ساختار WBS ساده و کمعمق است
- وقتی دسترسی به نرمافزار ندارید و فورسماژور هست
در غیر این صورت، بهترین انتخاب برای پروژههای عمرانی متوسط و بزرگ، استفاده از ابزارهای خودکار و هوشمند مثل اسکوپ است. چراکه نهتنها دقت کار شما را افزایش میدهد، بلکه سرعت اجرا و کیفیت تصمیمگیری را هم بالا میبرد.
در ادامه نگاهی میاندازیم به ارتباط MTO با سایر اسناد پروژه مانند BOQ، BOM و نقشهها که میتواند تأثیر زیادی روی کیفیت لینکسازی با WBS داشته باشد.
ارتباط MTO با سایر اسناد پروژه: BOQ، BOM و نقشهها
وقتی درباره اتصال MTO به WBS صحبت میکنیم، نباید فراموش کنیم که MTO خودش به تنهایی از آسمان نازل نمیشود! این سند مهم، وابسته به چند منبع کلیدی دیگر است که هرکدام نقشی اساسی در دقت، جامعیت و کارایی آن دارند:
- BOQ (صورتوضعیت یا لیست مقادیر برآوردی)
- BOM (Bill of Materials یا لیست مواد اولیه)
- نقشههای طراحی و اجرایی
در این بخش میخواهیم بررسی کنیم که چگونه MTO با این سه سند مهم پروژه در ارتباط است و چرا هماهنگی بین آنها برای اتصال موفق به WBS و برنامه زمانبندی ضروری است.
1. ارتباط MTO با BOQ
BOQ یا لیست مقادیر برآوردی معمولاً توسط مشاور یا کارفرما تهیه میشود و پایهی اصلی برآورد هزینهها و قرارداد است. این سند معمولاً شامل:
- شرح آیتمها
- واحد مصرف
- مقدار برآورد شده
- نرخ واحد
- مبلغ کل
چگونه به MTO مرتبط است؟
- اقلامی که در BOQ آمدهاند، باید در MTO پوشش داده شوند تا بتوان مصرف واقعی آنها را پیگیری کرد.
- BOQ معمولاً جنبه تجاری و قراردادی دارد؛ در حالی که MTO جنبه فنی و اجرایی دارد.
- اگر آیتمی در MTO باشد ولی در BOQ لحاظ نشده باشد (یا برعکس)، در زمان تأمین، اجرا یا پرداخت به مشکل میخورید.
نکته کلیدی: اگر اتصال MTO به WBS بدون تطابق با BOQ انجام شود، گزارشهای مالی و فیزیکی پروژه ناهمگام و نادرست خواهند بود.
2. ارتباط MTO با BOM
BOM یا Bill of Materials معمولاً توسط تیم طراحی یا کارخانه سازنده تهیه میشود و شامل:
- تمام قطعات، مواد، و اجزایی که برای ساخت یک سیستم یا تجهیز لازم است
- ساختار درختی اقلام (Parent/Child)
- شماره فنی، مدل، برند و استاندارد ساخت
چگونه به MTO مرتبط است؟
- BOM پایهی فنی و کارخانهای MTO است؛ یعنی MTO بر اساس BOM توسعه مییابد.
- هر ردیف از BOM باید در MTO به یک آیتم تبدیل شود که قابل پیگیری در اجرا و تأمین باشد.
- اگر BOM بهدرستی به MTO ترجمه نشود، ممکن است در زمان نصب، قطعات کلیدی کم بیاید یا اشتباه سفارش داده شود.
نکته کلیدی: BOM بیشتر در پروژههای صنعتی و مکانیکی (مثل پایپینگ یا تأسیسات الکتریکال) نقش پررنگی دارد و منبع اصلی دقت MTO است.
3. ارتباط MTO با نقشهها (Design Drawings)
نقشهها، از جمله:
- نقشههای Layout، مسیر لولهکشی، برقرسانی
- نقشههای دیتیل (جزئیات نصب)
- نقشههای شاپ (Shop Drawings)
مبنای اصلی استخراج اقلام در MTO هستند.
چگونه به MTO مرتبط است؟
- تیم دفتر فنی با مطالعه نقشهها، اقلام لازم را استخراج و در MTO ثبت میکند
- محل مصرف، متراژ، سایز، مسیر و نوع نصب از روی نقشهها تعیین میشود
- هر گونه تغییر در نقشهها (Rev) باید سریعاً در MTO هم اعمال شود، وگرنه انحراف پروژه اجتنابناپذیر است
نکته کلیدی: اگر MTO بر اساس نقشههای نهایی و صحیح تهیه نشود، حتی بهترین برنامه زمانبندی هم به اجرا نمیرسد، چون مبنای آن غلط بوده.
جمعبندی ارتباط بین اسناد
| سند پروژه | نقش | ارتباط با MTO |
|---|---|---|
| BOQ | مالی و قراردادی | باید با مقدارهای MTO مطابقت داشته باشد برای پرداختها |
| BOM | فنی و طراحی | پایه تولید MTO است؛ مخصوصاً در تجهیزات و سیستمهای صنعتی |
| نقشهها | اجرایی | مبنای استخراج اقلام، مسیرها و موقعیت مصرف در MTO |
وقتی MTO با این اسناد هماهنگ باشد، اتصال آن به WBS و برنامه زمانبندی تبدیل به یک فرآیند دقیق و قابل اتکا میشود. اما اگر هر کدام از این منابع دچار انحراف باشند، خروجی نهایی هم نامعتبر خواهد شد.
در ادامه، نگاهی خواهیم داشت به آینده این یکپارچهسازیها و اینکه چطور در پروژههای مدرن EPC، هماهنگی بین دفتر فنی و برنامهریزی تبدیل به یک مزیت رقابتی شده است.

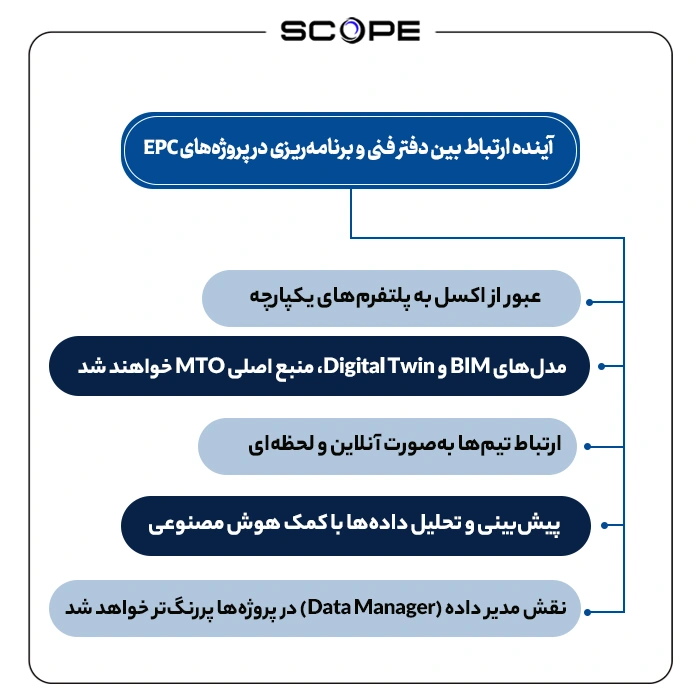

آینده ارتباط بین دفتر فنی و برنامهریزی در پروژههای EPC
در سالهای اخیر، پروژههای EPC (Engineering, Procurement, Construction) بهسرعت به سمت دیجیتالی شدن و یکپارچهسازی اطلاعات حرکت کردهاند. دیگر دوران اکسلهای پراکنده، فایلهای جداگانه بین تیمها، و جلسات طولانی برای «فهمیدن اینکه چه کسی چه چیزی میداند»، بهسر آمده.
در این مسیر، ارتباط ساختاریافته بین دفتر فنی و تیم برنامهریزی نهتنها یک ضرورت، بلکه یک مزیت رقابتی محسوب میشود. در این بخش، نگاهی خواهیم داشت به آینده این ارتباط و اینکه چه روندهایی در حال شکلگیری هستند.
1. عبور از اکسل به پلتفرمهای یکپارچه
در آینده نزدیک، ابزارهایی مثل Scope جایگزین کامل فایلهای پراکنده اکسل خواهند شد. این یعنی:
- همه تیمها روی یک بستر کار میکنند
- اطلاعات زنده و لحظهای هستند
- دادهها فقط یک بار ثبت میشوند و در کل سیستم جاری میشوند
نتیجه؟ افزایش سرعت تصمیمگیری، کاهش خطا، و بهبود هماهنگی بین تیمها.
2. مدلهای BIM و Digital Twin، منبع اصلی MTO خواهند شد
در پروژههای مدرن، MTO دیگر از روی نقشههای دوبعدی استخراج نمیشود، بلکه مستقیماً از روی مدلهای BIM استخراج میشود. حتی بهتر:
- نرمافزار میتواند بهطور خودکار WBS را از مدل ایجاد کند
- زمانبندی (4D) و هزینه (5D) روی مدل سوار میشود
- تغییرات در طراحی مستقیماً در زمانبندی و لیست اقلام اعمال میشود
یعنی هماهنگی بیوقفه بین دفتر فنی، خرید و برنامهریزی.
3. ارتباط تیمها بهصورت آنلاین و لحظهای
در گذشته، جلسات هفتگی و ایمیلهای چنددهصفحهای راه ارتباطی تیمها بودند. اما حالا ابزارهایی مثل Scope، Microsoft Teams، و Jira به تیمها امکان میدهند:
- روی یک آیتم MTO یا یک فعالیت خاص گفتگو کنند
- تغییرات را ردگیری و تأیید کنند
- فایلها، یادداشتها و گزارشها را به صورت متمرکز ثبت کنند
نتیجه؟ سرعت هماهنگی بالاتر، شفافیت بیشتر و از بین رفتن “تو نگفتی؟”
4. پیشبینی و تحلیل دادهها با کمک هوش مصنوعی
با ثبت دادههای MTO، WBS، زمانبندی و مصرف واقعی در یک سیستم، حالا میتوان از هوش مصنوعی برای تحلیل روندها استفاده کرد:
- پیشبینی تأخیرها بر اساس نرخ مصرف واقعی
- پیشنهاد اصلاح برنامه زمانبندی
- تشخیص آیتمهایی که احتمال اتمام موجودی دارند
این یعنی پروژه از حالت «واکنشی» به «پیشنگر» تبدیل میشود.
5. نقش مدیر داده (Data Manager) در پروژهها پررنگتر خواهد شد
در آینده، صرفاً داشتن مدیر پروژه یا کنترل پروژه کافی نیست. پروژهها نیاز به مدیر داده دارند تا:
- ساختار اطلاعات را طراحی کند
- جریان داده بین تیمها را کنترل کند
- اطمینان حاصل کند که همه تیمها با اطلاعات صحیح و بروز کار میکنند
بدون چنین نقشی، حتی بهترین ابزارها هم نمیتوانند مؤثر واقع شوند.
جمعبندی آیندهنگر:
ارتباط بین دفتر فنی و برنامهریزی در پروژههای آینده:
- سریعتر
- شفافتر
- بدون نیاز به ایمیل و فایلگردانی
- مبتنی بر دادههای زنده
- پشتیبانیشده با تکنولوژیهای هوشمند
پروژهای که نتواند این مسیر را طی کند، دیر یا زود دچار عقبماندگی اجرایی و مالی خواهد شد.
اما آنهایی که از ابزارهایی مانند اسکوپ استفاده میکنند، پیشرو، کنترلشده، و آماده آینده هستند.
جمعبندی: یکپارچهسازی MTO، WBS و زمانبندی؛ شاهکلید کنترل پروژههای عمرانی
در دنیای واقعی پروژههای عمرانی، موفقیت به ابزارهای گرانقیمت یا برنامههای پیچیده بستگی ندارد؛ بلکه به درک ارتباط بین اجزا و هماهنگی بین تیمها بستگی دارد.
اتصال MTO (لیست اقلام پروژه) به WBS (ساختار شکست کار) و برنامه زمانبندی، در حقیقت پلی است که بین دنیای طراحی و اجرا، بین اطلاعات دفتر فنی و عملکرد میدانی، و بین پیشبینی و واقعیت برقرار میکند.
در این مقاله آموختیم که:
- چرا این اتصال برای پروژه حیاتی است
- چه مراحلی باید طی شود تا این لینکسازی دقیق و بینقص باشد
- چه اشتباهاتی ممکن است همهچیز را خراب کند
- و چطور نرمافزار اسکوپ میتواند این فرآیند را خودکار و هوشمندانه انجام دهد
همچنین دیدیم که آینده پروژههای EPC بر پایه همین یکپارچگی بنا شده و هرچه زودتر این مسیر را آغاز کنیم، در کنترل، تحلیل و پیشبینی پروژه، دست بالا را خواهیم داشت.
اگر شما هم به دنبال یک پروژه دقیق، بدون دوبارهکاری، بدون تأخیرهای غیرقابل پیشبینی، و با دادههای دقیق هستید، اولین گام این است که پل بین دفتر فنی و برنامهریزی را بسازید—و آن پل چیزی نیست جز اتصال درست MTO به WBS.
سوالات متداول
1. فرق MTO و WBS در پروژه چیست؟
MTO لیستی از اقلام موردنیاز برای اجرای پروژه است (مثل لوله، کابل، پیچ)، درحالیکه WBS ساختاری از فعالیتهای اجرایی پروژه است. MTO تمرکز بر «چی؟» دارد، و WBS بر «چه کاری و کی؟».
2. آیا میتوان MTO را بدون نرمافزار به برنامه زمانبندی لینک کرد؟
بله، اما فقط در پروژههای کوچک. در پروژههای متوسط و بزرگ، روش دستی باعث خطا، تأخیر و بینظمی میشود. استفاده از نرمافزارهایی مثل اسکوپ الزامیست.
3. اسکوپ چه ویژگیهایی برای اتصال MTO و WBS دارد؟
اسکوپ امکان ورود داده از فایلهای مختلف، لینکسازی گرافیکی، محاسبه خودکار مصرف، هماهنگی با MSP/Primavera، گزارشگیری هوشمند و تحلیل پیشرفت فیزیکی را دارد.
4. آیا اتصال نادرست MTO به WBS باعث تأخیر پروژه میشود؟
قطعاً. اگر اقلام بهدرستی به فعالیتها لینک نشوند، زمان تأمین آنها مشخص نمیشود و این منجر به کمبود مصالح و توقف فعالیتها خواهد شد.
5. چرا باید واحدهای مصرف در MTO دقیق تعریف شوند؟
چون واحد مصرف مبنای محاسبه مقدار، برنامهریزی خرید، تحلیل مصرف و پیشرفت فیزیکی است. واحد اشتباه یعنی محاسبه اشتباه، و در نتیجه اختلال در کل پروژه.
برای اتصال خودکار MTO به WBS، همین حالا دمو اسکوپ را ببینید.
مشاهده دمو نرمافزار اسکوپ
لینکهای مرتبط:
تفاوت MTO/BOM/BOQ
WBS چیست
برنامه زمانبندی پروژه
